Un budget de rénovation réaliste ne se limite pas à l’addition des devis reçus. Il doit couvrir les études, les diagnostics, les honoraires, les travaux préparatoires, les travaux principaux, les finitions, les travaux induits, les protections, les déchets, le nettoyage, le relogement, les taxes, les aléas et les conditions de financement. Cette FAQ détaille chaque poste de dépense, explique la différence entre un budget prévisionnel et un prix contractuel, et précise comment suivre le coût à terminaison d’une opération de rénovation.

Laurent Hojan

Dernière mise à jour le 29 juillet 2026

Sommaire

Qu’est-ce qu’un budget réaliste pour des travaux de rénovation ?

Un budget réaliste ne correspond pas uniquement à l’addition des devis des entreprises.

Il doit prendre en compte l’ensemble des dépenses nécessaires pour étudier, autoriser, préparer, exécuter, contrôler et achever le projet.

Le budget global peut notamment comprendre :

  • Les diagnostics.
  • Les relevés et les sondages.
  • Les études techniques.
  • Les honoraires de conception et de suivi.
  • Les démarches administratives.
  • Les travaux préparatoires.
  • Les travaux principaux.
  • Les finitions.
  • Les travaux induits.
  • Les protections.
  • La gestion des déchets.
  • Les nettoyages.
  • Les assurances.
  • Les frais de relogement.
  • Les taxes.
  • Les éventuelles révisions de prix.
  • Une provision pour les aléas identifiés et les découvertes réellement imprévisibles.

Un budget n’est réaliste que s’il correspond à un programme de travaux suffisamment précis et à un état du bâtiment suffisamment documenté.

Plus le projet comporte d’inconnues, plus l’estimation doit comporter de réserves explicites et d’investigations préalables.

Pourquoi le montant des devis ne représente-t-il pas toujours le coût total du projet ?

Un devis d’entreprise porte normalement sur les prestations décrites dans ce devis.

Il ne comprend pas nécessairement :

  • Les études réalisées par un autre professionnel.
  • Les travaux réservés au propriétaire.
  • Les autorisations.
  • Les taxes.
  • Les travaux de raccordement.
  • Les adaptations des ouvrages voisins.
  • Les protections des meubles.
  • Le relogement.
  • Les consommations de chantier.
  • Les contrôles.
  • Les travaux supplémentaires découverts après démolition.
  • La remise en état d’éléments non prévus.

La DGCCRF rappelle que le professionnel doit informer le consommateur du prix et des coûts supplémentaires potentiels avant la conclusion du contrat. Lorsqu’un prix ne peut pas être calculé à l’avance, le mode de calcul doit être communiqué. Les prix des prestations sont librement déterminés par les professionnels, sous réserve du respect de ces obligations d’information.

Le maître d’ouvrage doit donc établir deux documents distincts :

  • Un budget global de l’opération.
  • Les marchés ou devis contractuels de chaque intervenant.

Estimation initiale

L’estimation d’une opération de rénovation se construit par étapes successives, depuis un simple ordre de grandeur jusqu’au budget arrêté après la signature des marchés.

À quoi sert l’estimation initiale ?

L’estimation initiale permet de vérifier si le projet envisagé paraît compatible avec les moyens financiers du maître d’ouvrage.

Elle sert notamment à :

  • Hiérarchiser les travaux.
  • Comparer plusieurs scénarios.
  • Définir les études nécessaires.
  • Déterminer les prestations pouvant être différées.
  • Préparer le financement.
  • Décider de poursuivre, de réduire ou de modifier le projet.
  • Fixer l’enveloppe transmise au maître d’œuvre.

Cette estimation doit être établie avant la consultation définitive des entreprises, puis mise à jour à chaque étape du projet.

Quels niveaux d’estimation peut-on distinguer ?

L’ordre de grandeur initial

Il est établi à partir :

  • Du programme général.
  • De la surface.
  • De l’état apparent.
  • Du niveau de finition recherché.
  • De références provenant d’opérations comparables.
  • Des contraintes déjà connues.

Il permet seulement de vérifier la cohérence générale du projet.

Il ne constitue pas un prix contractuel.

L’estimation après diagnostic

Elle intègre notamment :

  • Les pathologies identifiées.
  • Les ouvrages à réparer.
  • Les études réalisées.
  • Les travaux préparatoires.
  • Les interfaces entre les lots.
  • Les contraintes d’accès.
  • Les besoins de protection.
  • Les premiers choix techniques.

Elle doit être plus précise que l’ordre de grandeur initial, mais peut encore dépendre de sondages ou de choix non arrêtés.

L’estimation de conception

Elle est fondée sur :

  • Des plans.
  • Un descriptif détaillé.
  • Des quantités.
  • Des performances.
  • Des matériaux déterminés.
  • Des principes structurels et techniques vérifiés.
  • Un planning prévisionnel.

Elle sert de référence pour consulter les entreprises.

Le montant issu de la consultation

Il correspond à la somme des offres reçues, corrigées après vérification de leur contenu et harmonisation de leur périmètre.

Il ne doit pas être obtenu en additionnant mécaniquement les montants les plus faibles de chaque consultation.

Il faut vérifier que les offres comprennent les mêmes prestations, quantités, matériaux, protections, essais et finitions.

Le budget après signature des marchés

Il reprend :

  • Les prix contractuels.
  • Les honoraires.
  • Les études restant à réaliser.
  • Les taxes.
  • Les prestations non commandées.
  • La provision pour aléas.
  • Le financement.
  • Les aides confirmées.

Pourquoi l’estimation doit-elle être datée ?

Les coûts des matériaux, de la main-d’œuvre, du transport et de l’énergie peuvent évoluer.

Une estimation doit donc mentionner :

  • Sa date de valeur.
  • Les documents sur lesquels elle repose.
  • Le niveau de définition du projet.
  • Les taxes prises en compte.
  • Les prestations exclues.
  • La durée pendant laquelle elle reste pertinente.
  • Les hypothèses susceptibles d’évoluer.

Une estimation ancienne ne doit pas être reprise sans actualisation.

Coût des études

Les études préalables constituent une dépense à part entière du budget, distincte des travaux, et leur résultat conditionne souvent la faisabilité et le prix de l’opération.

Quelles études faut-il intégrer au budget ?

Selon le projet, il peut notamment être nécessaire de prévoir :

  • Un relevé architectural.
  • Un relevé topographique.
  • Une étude géotechnique.
  • Une étude de structure.
  • Une étude thermique.
  • Une étude hygrothermique.
  • Un audit énergétique.
  • Une étude acoustique.
  • Une étude de ventilation.
  • Une étude d’assainissement.
  • Une étude électrique.
  • Une étude d’éclairage.
  • Une étude de sols pollués.
  • Des plans d’exécution.
  • Une étude de drainage.
  • Une étude des réseaux.
  • Une mission de géomètre-expert.
  • Une étude préalable d’urbanisme.
  • Des calculs liés à la protection incendie ou à l’accessibilité.

Pourquoi faut-il chiffrer les études avant les travaux ?

Le résultat d’une étude peut modifier :

  • La faisabilité.
  • Le principe technique.
  • Les quantités.
  • Les fondations.
  • Le renforcement.
  • Le planning.
  • Les entreprises nécessaires.
  • Le coût total.

Par exemple, une étude structurelle peut révéler la nécessité de renforcer un plancher ou des fondations.

Une étude géotechnique peut modifier le principe d’une extension.

Un diagnostic humidité peut imposer de traiter une fuite, un drainage ou une ventilation avant de poser l’isolation.

Il est donc préférable de financer les études déterminantes avant de signer des marchés fondés sur des hypothèses incertaines.

Les études représentent-elles une dépense supplémentaire évitable ?

Non, lorsqu’elles sont nécessaires à la sécurité ou à la définition du projet.

Une étude adaptée peut permettre d’éviter :

  • Un devis sous-évalué.
  • Une méthode inefficace.
  • Une démolition inutile.
  • Un renforcement mal dimensionné.
  • Une réparation du symptôme sans traitement de la cause.
  • Un arrêt de chantier.
  • Une reprise coûteuse après finition.

L’objectif ne consiste toutefois pas à multiplier les études sans justification. Chaque mission doit répondre à une question précise et produire un livrable utilisable pour la conception ou l’exécution.

Que doit préciser le devis d’étude ?

Il convient de vérifier :

  • L’objet de la mission.
  • Les zones examinées.
  • Les documents étudiés.
  • Le nombre de visites.
  • Les sondages compris.
  • Les analyses en laboratoire.
  • Les calculs.
  • Les plans.
  • Les limites de mission.
  • Les frais de déplacement.
  • Les réunions.
  • Les mises à jour.
  • Les contrôles de chantier.
  • Le montant hors taxes et toutes taxes comprises.
  • Le taux de TVA.
  • Les délais.

Honoraires de maîtrise d’œuvre

Les honoraires des concepteurs et des intervenants chargés du suivi constituent un poste distinct des travaux, dont le montant dépend directement de l’étendue de la mission confiée.

Quels honoraires faut-il prévoir ?

Selon l’importance du projet, le maître d’ouvrage peut avoir recours à :

  • Un architecte.
  • Un maître d’œuvre.
  • Un économiste de la construction.
  • Un assistant à maîtrise d’ouvrage.
  • Un bureau d’études.
  • Un coordinateur.
  • Un expert technique.

Les honoraires dépendent de la mission réellement confiée.

Une mission peut comprendre :

  • Le diagnostic et le relevé.
  • L’esquisse.
  • L’avant-projet.
  • L’autorisation d’urbanisme.
  • Les études de projet.
  • La consultation des entreprises.
  • L’analyse des offres.
  • La mise au point des marchés.
  • La direction des travaux.
  • La vérification des situations.
  • L’assistance à la réception.
  • Le suivi de la levée des réserves.

Comment les honoraires sont-ils calculés ?

Les honoraires de maîtrise d’œuvre sont librement déterminés.

Ils peuvent être établis :

  • Au forfait.
  • Selon un pourcentage du montant des travaux.
  • Au temps passé.
  • Selon une combinaison de plusieurs méthodes.

L’ANIL précise que le contrat doit indiquer le montant toutes taxes comprises des honoraires, leur mode de calcul et l’échelonnement des paiements. Elle recommande également de définir précisément l’enveloppe financière des travaux et de prévoir des estimations de plus en plus précises au cours de la conception.

Pourquoi faut-il comparer les missions et non uniquement les pourcentages ?

Deux propositions exprimées avec un pourcentage proche peuvent couvrir des missions très différentes.

Il faut notamment vérifier si les honoraires comprennent :

  • Les relevés.
  • Les plans existants et projetés.
  • Les détails techniques.
  • Le descriptif par lot.
  • La consultation de plusieurs entreprises.
  • L’analyse des devis.
  • Le planning.
  • Les réunions de chantier.
  • Les comptes rendus.
  • La vérification des factures.
  • La réception.
  • Le suivi des réserves.
  • Les déplacements.
  • Les prestations supplémentaires en cas d’allongement du chantier.

Un taux d’honoraires ne peut donc pas être apprécié sans connaître son assiette et son contenu.

Le montant des honoraires peut-il évoluer ?

Oui, si le contrat le prévoit ou si la mission est modifiée.

Cela peut notamment se produire en cas :

  • D’augmentation du montant des travaux lorsque les honoraires sont calculés en pourcentage.
  • De prolongation importante du chantier.
  • De modification du programme.
  • De nouvelle demande d’autorisation.
  • De reprise des études.
  • De consultation supplémentaire.
  • De travaux imprévus nécessitant de nouveaux plans.
  • D’ajout de visites ou de réunions.

Les conditions de modification des honoraires doivent être écrites avant le début de la mission.

Coût des diagnostics

Les diagnostics nécessaires aux travaux ne se confondent pas avec ceux remis lors d’une vente et leur coût dépend du programme réellement envisagé.

Quels diagnostics peuvent être nécessaires ?

Selon le bâtiment et le projet, il peut notamment être nécessaire de prévoir :

  • Un repérage amiante avant travaux.
  • Un diagnostic plomb avant travaux.
  • Un diagnostic termites ou insectes xylophages.
  • Un diagnostic humidité.
  • Un diagnostic fissures.
  • Un diagnostic de charpente.
  • Un diagnostic électrique.
  • Un diagnostic gaz.
  • Une recherche de fuite.
  • Une inspection caméra des réseaux.
  • Un contrôle de l’assainissement.
  • Un diagnostic portant sur les produits, équipements, matériaux et déchets pour certaines opérations.
  • Des prélèvements et analyses en laboratoire.

Pourquoi les diagnostics de vente ne suffisent-ils pas toujours ?

Leur objet et leur périmètre peuvent être différents de ceux des travaux.

Un diagnostic de vente peut ne pas couvrir :

  • Les matériaux situés derrière les revêtements.
  • Les parties qui seront percées.
  • Les réseaux encastrés.
  • Les zones non accessibles lors de la vente.
  • Les ouvrages qui seront démolis.
  • Les nouveaux désordres apparus depuis.

Le coût du diagnostic doit donc être établi à partir du programme réel des travaux.

Quels coûts annexes faut-il prévoir ?

Le prix annoncé peut ou non comprendre :

  • Les prélèvements.
  • Les analyses.
  • Les sondages.
  • Les moyens d’accès.
  • La nacelle.
  • L’ouverture et le rebouchage.
  • Les frais de laboratoire.
  • Les déplacements.
  • Une seconde visite.
  • L’actualisation après modification du projet.

Ces éléments doivent être identifiés dans le devis du diagnostiqueur.

etudes techniques et diagnostics sur un chantier de renovation

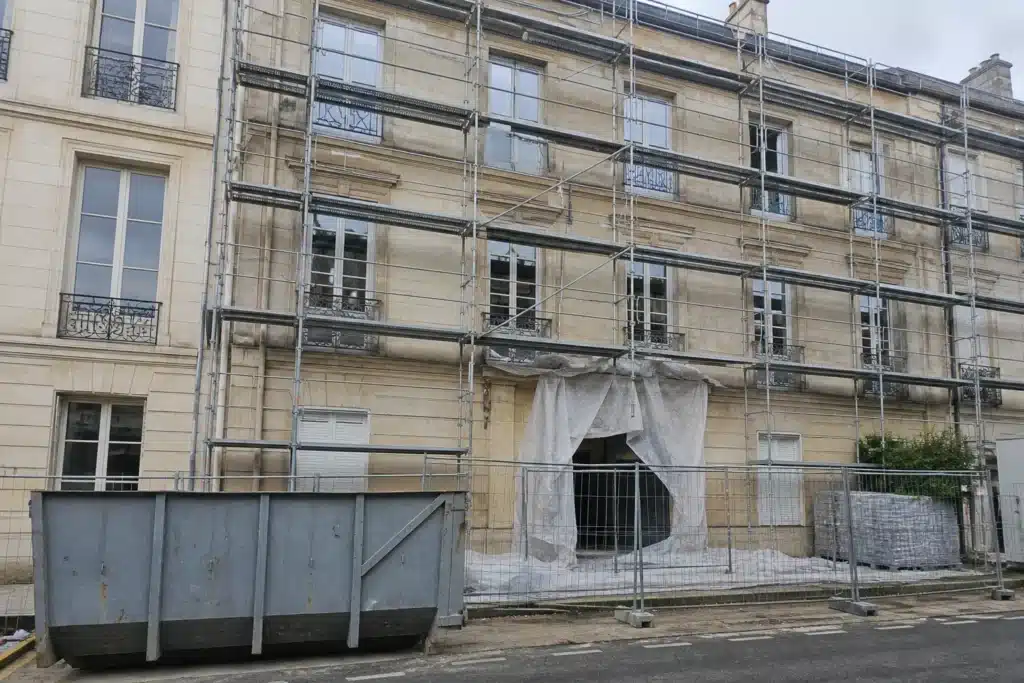

Travaux préparatoires

Les travaux préparatoires rendent le chantier possible et sécurisent l’intervention, sans apparaître dans le résultat final visible.

Que comprennent les travaux préparatoires ?

Ils peuvent comprendre :

  • L’installation de chantier.
  • Les clôtures.
  • La signalisation.
  • Les accès.
  • Les échafaudages.
  • La nacelle.
  • L’alimentation provisoire en eau et en électricité.
  • Les sanitaires de chantier.
  • La base de vie.
  • La coupure et la consignation des réseaux.
  • La dépose du mobilier.
  • Le déménagement.
  • Le stockage.
  • Les protections.
  • Le repérage des ouvrages.
  • Les sondages.
  • Le curage.
  • Les démolitions.
  • Le désamiantage.
  • Le traitement du plomb.
  • L’étaiement.
  • La mise hors d’eau provisoire.
  • La sécurisation des parties communes.

Pourquoi ces travaux sont-ils souvent sous-estimés ?

Ils ne sont pas toujours visibles dans le résultat final, mais peuvent représenter une part importante de l’opération.

Leur coût dépend notamment :

  • De l’accessibilité.
  • De la hauteur.
  • De l’occupation du bâtiment.
  • De la durée du chantier.
  • De la présence de matériaux dangereux.
  • Du volume à déposer.
  • Des contraintes de voisinage.
  • Des règles de copropriété.
  • Des moyens de levage.
  • De la nécessité de maintenir certains équipements en service.

Une offre peu élevée peut simplement ne pas inclure ces prestations.

Travaux principaux

Les travaux principaux regroupent les ouvrages qui répondent directement aux objectifs du programme et constituent généralement la part la plus visible du budget.

Que faut-il inclure dans les travaux principaux ?

Cette catégorie peut notamment comprendre :

  • La structure.
  • La maçonnerie.
  • La charpente.
  • La couverture.
  • L’étanchéité.
  • Les façades.
  • Les menuiseries.
  • L’isolation.
  • Les cloisons.
  • La ventilation.
  • Le chauffage.
  • La plomberie.
  • L’électricité.
  • L’assainissement.
  • Les équipements sanitaires.
  • Les aménagements intérieurs.
  • Les aménagements extérieurs.

Comment vérifier le chiffrage ?

Pour chaque lot, il faut contrôler :

  • Les quantités.
  • Les unités.
  • Les références.
  • Les performances.
  • Les épaisseurs.
  • Les déposes.
  • Les fournitures.
  • La pose.
  • Les accessoires.
  • Les raccords.
  • Les essais.
  • Les finitions.
  • Les exclusions.
  • Le taux de TVA.
  • Le délai.
  • La validité de l’offre.

La DGCCRF rappelle qu’un devis détaillé doit notamment mentionner la nature des prestations, leur décompte en quantité et prix unitaire, les frais éventuels, ainsi que le montant global hors taxes et toutes taxes comprises. Une fois accepté, le devis engage les parties sur l’étendue des travaux et leur coût.

Faut-il retenir systématiquement l’offre la moins chère ?

Non.

Il faut comparer :

  • Le périmètre.
  • Les quantités.
  • La qualité des matériaux.
  • Les performances.
  • Les méthodes.
  • Les études comprises.
  • Les protections.
  • Les déchets.
  • Les délais.
  • Les assurances.
  • Les exclusions.
  • Les modalités de paiement.

Une offre moins élevée peut comporter une omission, une quantité insuffisante ou une prestation moins complète.

Finitions

Le coût des finitions dépend fortement du niveau de qualité recherché et de l’état des supports existants.

Quels coûts de finition faut-il anticiper ?

Les finitions peuvent comprendre :

  • La préparation des supports.
  • Les enduits.
  • Les peintures.
  • Les revêtements muraux.
  • Le carrelage.
  • Le parquet.
  • Les sols souples.
  • Les plinthes.
  • Les joints.
  • Les habillages.
  • Les appareillages.
  • Les luminaires.
  • Les quincailleries.
  • Le mobilier intégré.
  • Les retouches.
  • Les raccords entre pièces.

Pourquoi faut-il définir le niveau de finition avant le chiffrage ?

Le coût peut varier selon :

  • L’état des supports.
  • Le nombre de couches.
  • La planéité recherchée.
  • Le format des carreaux.
  • Le calepinage.
  • Le type de pose.
  • La gamme des produits.
  • Les teintes.
  • Les profils de finition.
  • Les raccords avec les ouvrages existants.
  • La protection nécessaire.

La seule indication d’une peinture comprise ne précise pas si la prestation comprend :

  • Le lessivage.
  • Le grattage.
  • Le rebouchage.
  • L’impression.
  • L’enduit généralisé.
  • Le ponçage.
  • Le nombre de couches.
  • Les plafonds.
  • Les boiseries.
  • Les reprises après les autres entreprises.

Faut-il prévoir les retouches de fin de chantier ?

Oui.

Des reprises peuvent être nécessaires après :

  • La pose des appareillages.
  • Les réglages de menuiseries.
  • Les essais.
  • Les interventions de plomberie.
  • Les levées de réserves.
  • Le déplacement des protections.
  • Les corrections de réseaux.

Le contrat doit indiquer qui réalise ces retouches et dans quelles limites.

Travaux induits

Les travaux induits découlent des travaux principaux sans constituer l’objectif initial du projet, et leur omission est une cause fréquente de dépassement.

Qu’est-ce qu’un travail induit ?

Un travail induit est une intervention rendue nécessaire par un travail principal, sans constituer l’objectif initial du projet.

Il peut par exemple s’agir de :

  • Reprendre la peinture après le remplacement d’une fenêtre.
  • Réparer un mur après le passage d’une canalisation.
  • Déplacer un radiateur lors de l’isolation d’un mur.
  • Adapter l’électricité après la modification d’une cuisine.
  • Reprendre la toiture autour d’un nouveau conduit.
  • Modifier une gouttière après une isolation extérieure.
  • Adapter les seuils après l’ajout d’une isolation de sol.
  • Prolonger les appuis de fenêtres lors d’une isolation extérieure.
  • Déposer et reposer les descentes d’eaux pluviales.
  • Déplacer des prises lors de la création d’un doublage.

Pourquoi faut-il les chiffrer séparément ?

Leur omission peut produire :

  • Un chantier inachevé.
  • Des travaux supplémentaires.
  • Une incompatibilité entre lots.
  • Une finition provisoire.
  • Un litige sur la personne qui doit intervenir.

Le budget doit distinguer :

  • Le travail principal.
  • Les travaux induits indispensables.
  • Les options.
  • Les améliorations facultatives.

Les travaux induits sont-ils toujours prévisibles ?

Une partie importante peut être identifiée pendant la conception.

Il reste néanmoins possible que certaines adaptations ne deviennent visibles qu’après démontage.

Le caractère induit d’un travail ne signifie donc pas automatiquement qu’il était imprévisible.

Protections

La protection des ouvrages conservés, du mobilier et des parties communes constitue une prestation à décrire et à chiffrer, et non une simple précaution implicite.

Quelles protections doivent être budgétées ?

Il peut notamment être nécessaire de protéger :

  • Les sols.
  • Les escaliers.
  • Les portes.
  • Les fenêtres.
  • Les meubles.
  • Les équipements conservés.
  • Les ascenseurs.
  • Les halls.
  • Les circulations communes.
  • Les façades.
  • Les jardins.
  • Les plantations.
  • Les véhicules.
  • Les constructions voisines.

Que comprend le coût des protections ?

Il peut inclure :

  • Les fournitures.
  • La pose.
  • L’entretien.
  • Le remplacement pendant le chantier.
  • Le nettoyage.
  • La dépose.
  • L’évacuation.
  • La réparation des protections endommagées.
  • La surveillance.

Une protection installée au début d’un chantier long peut devoir être renouvelée.

Qui doit en supporter le coût ?

Cette question doit être réglée dans les marchés.

Le devis doit préciser :

  • Les zones protégées.
  • Les matériaux employés.
  • La durée.
  • L’entreprise responsable.
  • Les exclusions.
  • Les conditions de remise en état.

Une mention générale relative à la protection du chantier ne suffit pas lorsque plusieurs zones ou plusieurs entreprises sont concernées.

echafaudage benne a dechets et protections sur un chantier de renovation

Évacuation des déchets

La gestion des déchets de chantier représente un poste dont le coût dépend du volume, de la nature des matériaux et des conditions d’accès.

Quels coûts faut-il prévoir ?

La gestion des déchets peut comprendre :

  • Le tri.
  • La manutention.
  • Les sacs.
  • Les contenants.
  • Les bennes.
  • La descente des gravats.
  • Le monte-charge.
  • Le transport.
  • Les droits de dépôt.
  • La valorisation.
  • Le traitement des déchets dangereux.
  • Le nettoyage des zones de stockage.
  • La traçabilité.
  • La remise des justificatifs.

Les déchets doivent être orientés vers des filières adaptées à leur nature. Le ministère chargé de la Transition écologique rappelle que la gestion doit distinguer les déchets inertes, non dangereux et dangereux, et que certains flux doivent suivre des filières particulières.

Pourquoi le coût varie-t-il fortement ?

Il dépend notamment :

  • Du volume.
  • Du poids.
  • De la nature des matériaux.
  • De la présence d’amiante ou de plomb.
  • De la possibilité de réemploi.
  • De l’étage.
  • De la distance jusqu’au point de collecte.
  • Des contraintes de stationnement.
  • Des autorisations de voirie.
  • Du tri imposé.
  • De la durée de location des bennes.

Qui est responsable de l’évacuation ?

Le marché doit préciser :

  • Qui trie.
  • Qui stocke.
  • Qui transporte.
  • Qui choisit la filière.
  • Qui paie les dépôts.
  • Qui conserve les justificatifs.
  • Qui nettoie les zones communes.

Une mention générale indiquant que l’évacuation est comprise doit être vérifiée pour chaque lot.

Qu’est-ce que le diagnostic PEMD ?

Pour certaines opérations de démolition ou de rénovation significative, le maître d’ouvrage doit faire réaliser un diagnostic portant sur les produits, équipements, matériaux et déchets.

Ce diagnostic identifie notamment les possibilités de réemploi, les filières de valorisation et les déchets attendus. Un récolement doit ensuite être établi à l’issue des travaux dans les conditions prévues par les textes.

Le dispositif ne concerne pas tous les petits chantiers de rénovation. Son champ d’application doit être vérifié selon les caractéristiques de l’opération.

Nettoyage

Le nettoyage n’est pas une prestation unique. Plusieurs niveaux se succèdent pendant et après le chantier, avec des coûts et des responsabilités distincts.

Quels niveaux de nettoyage distinguer ?

Nettoyage courant

Il est réalisé régulièrement pendant les travaux :

  • Le balayage.
  • L’évacuation des chutes.
  • Le dégagement des circulations.
  • Le retrait des emballages.
  • Le maintien des zones de travail.

Nettoyage entre les lots

Il permet à l’entreprise suivante d’intervenir sur un support propre et accessible.

Nettoyage avant réception

Il permet l’inspection des ouvrages :

  • Le retrait des protections.
  • Le nettoyage des vitrages.
  • Le dépoussiérage.
  • Le lavage des sols.
  • Le retrait des étiquettes et résidus.
  • Le nettoyage des équipements.

Nettoyage après levée des réserves

Des reprises peuvent générer de nouvelles poussières ou de nouvelles traces.

Qui réalise le nettoyage final ?

Cette responsabilité doit être attribuée.

Il peut être confié :

  • Aux entreprises.
  • À l’entreprise générale.
  • À une société spécialisée.
  • Au maître d’ouvrage.

Il faut préciser si le nettoyage correspond à :

  • Un nettoyage de chantier.
  • Une mise en état avant aménagement.
  • Un nettoyage complet des vitrages, placards, équipements et surfaces.

Ces prestations ne sont pas équivalentes.

Frais de relogement

Lorsque le logement ne peut pas rester occupé pendant les travaux, le coût et la durée du relogement doivent être intégrés au budget global.

Quand faut-il prévoir un relogement ?

Un relogement peut être nécessaire lorsque le chantier rend le logement :

  • Dangereux.
  • Dépourvu d’eau.
  • Dépourvu d’électricité.
  • Dépourvu de chauffage pendant une période critique.
  • Inaccessible.
  • Excessivement poussiéreux.
  • Incompatible avec la présence d’enfants ou de personnes fragiles.
  • Indisponible en raison de travaux lourds.
  • Temporairement inhabitable après un traitement de matériaux dangereux.

Quels coûts intégrer ?

Il peut être nécessaire de prévoir :

  • Un loyer temporaire.
  • L’hôtel.
  • Un dépôt de garantie.
  • Des frais d’agence.
  • Le déménagement.
  • Le garde-meuble.
  • Des déplacements supplémentaires.
  • Un double abonnement.
  • Le stationnement.
  • Les repas pris à l’extérieur.
  • L’hébergement d’animaux.
  • La remise en état du logement temporaire.

Comment estimer la durée ?

La durée doit intégrer :

  • Les travaux.
  • Les préparations.
  • Les temps de séchage.
  • Les mises en service.
  • La réception.
  • Les réserves empêchant l’occupation.
  • Les retards plausibles.
  • Les délais de livraison d’équipements essentiels.

Il ne faut pas limiter le relogement à la durée théorique des travaux lorsque l’installation dépend également du nettoyage, des essais et de la levée de certaines réserves.

Aléas

Une opération réalisée dans l’existant comporte des incertitudes qui doivent être identifiées, réduites, puis provisionnées.

Qu’est-ce qu’un aléa de rénovation ?

Un aléa est une incertitude susceptible d’avoir une incidence sur :

  • Le coût.
  • Le délai.
  • La méthode.
  • Le périmètre.
  • La sécurité.

Il peut être lié :

  • À l’état caché du bâtiment.
  • Aux réseaux inconnus.
  • Aux fondations.
  • À l’humidité.
  • Aux matériaux.
  • À une ancienne transformation.
  • Aux conditions d’accès.
  • À l’approvisionnement.
  • Aux interfaces entre entreprises.
  • Aux conditions climatiques.

Quelle est la différence entre aléa et prestation oubliée ?

Un aléa concerne une situation qui ne peut pas être entièrement déterminée avant l’ouverture de l’ouvrage malgré des investigations proportionnées.

Une prestation oubliée correspond à un travail nécessaire qui aurait pu être identifié pendant la conception.

Ainsi :

  • Découvrir une canalisation non représentée derrière un doublage peut constituer un aléa.
  • Oublier de chiffrer la reprise de peinture après l’ouverture de ce doublage constitue une omission.

La provision pour imprévus ne doit pas servir à masquer un programme incomplet.

Comment réduire les aléas ?

Il convient de réaliser :

  • Des visites approfondies.
  • Des relevés.
  • Des sondages.
  • Des repérages.
  • Des diagnostics.
  • Des études.
  • Des ouvertures exploratoires.
  • Des recherches d’archives.
  • Des analyses de devis.
  • Des réunions de synthèse.

L’objectif n’est pas de supprimer toute incertitude, ce qui est rarement possible dans l’existant, mais de réduire les inconnues ayant les conséquences les plus importantes.

comparaison de plusieurs devis de travaux sur un bureau avec calculatrice

Provision pour imprévus

La provision pour imprévus est une réserve budgétaire du maître d’ouvrage, construite à partir des risques résiduels et non d’un pourcentage choisi par habitude.

Faut-il prévoir une provision ?

Oui, pour une opération de rénovation comportant des incertitudes résiduelles.

Cette provision constitue une réserve budgétaire du maître d’ouvrage. Elle ne correspond pas à une somme automatiquement due aux entreprises.

Elle ne doit être utilisée qu’après :

  • Identification du besoin.
  • Justification technique.
  • Vérification du marché initial.
  • Chiffrage.
  • Accord écrit.
  • Analyse des conséquences sur le planning.

Quel pourcentage faut-il retenir ?

Il n’existe pas de pourcentage universel applicable à tous les projets.

Le montant doit dépendre :

  • De l’âge du bâtiment.
  • De son état.
  • De l’accessibilité des ouvrages.
  • Du nombre de sondages réalisés.
  • De la précision des plans.
  • De la présence de pathologies.
  • De la complexité structurelle.
  • Des travaux en site occupé.
  • Des réseaux cachés.
  • Du niveau de finition.
  • Du mode de contrat.
  • De la maturité de la conception.

Une provision déterminée sans analyse des risques peut être insuffisante ou surévaluée.

Comment construire la provision ?

Il est recommandé d’établir un registre des risques :

Risque identifiéProbabilité estiméeConséquence possibleMesure de réductionMontant réservé
Support dégradé sous le carrelageÀ évaluerReprise de chapeSondages préalablesÀ chiffrer
Réseau non localiséÀ évaluerDéplacement d’une ouvertureDétection et plansÀ chiffrer
Bois altéré dans un appuiÀ évaluerRenforcementOuverture exploratoireÀ chiffrer
Retard de fournitureÀ évaluerProlongation de locationCommande anticipéeÀ chiffrer
Modification structurelleÀ évaluerNouvelle note de calculÉtude complémentaireÀ chiffrer

La provision doit être mise à jour après les diagnostics et après la signature des marchés.

Révision des prix

Un prix de travaux peut rester ferme ou varier selon les clauses réellement prévues au contrat, et non selon l’évolution générale du marché.

Un prix de travaux peut-il évoluer après la signature ?

Cela dépend du contrat.

Le prix peut être :

  • Ferme.
  • Ferme mais actualisable.
  • Révisable selon une clause déterminée.
  • Établi sur la base de prix unitaires et de quantités réellement exécutées.
  • Modifié par un avenant portant sur des travaux supplémentaires.

Une clause de révision doit indiquer clairement :

  • L’indice retenu.
  • La valeur de référence.
  • La date de référence.
  • La périodicité.
  • La formule.
  • Les prestations concernées.
  • Les éventuelles limites.
  • Le traitement des retards.

La DGCCRF indique que, lorsqu’un devis prévoit une clause de révision, le prix peut être modifié conformément à cette clause.

La hausse des matériaux permet-elle automatiquement à l’entreprise d’augmenter son prix ?

Non.

Il faut examiner le contrat.

L’article 1193 du Code civil prévoit que les contrats ne peuvent être modifiés ou révoqués que du consentement mutuel des parties, ou pour les causes que la loi autorise. Dans un marché à forfait répondant aux conditions de l’article 1793 du Code civil, l’entrepreneur ne peut demander aucune augmentation de prix sous le prétexte de l’augmentation de la main-d’œuvre ou des matériaux, ni sous celui de changements ou d’augmentations qui n’ont pas été autorisés par écrit avec un prix convenu.

Ces règles doivent être appliquées en tenant compte de la qualification exacte du contrat et de ses clauses.

Qu’est-ce que l’imprévision contractuelle ?

L’article 1195 du Code civil prévoit que, si un changement de circonstances imprévisible lors de la conclusion du contrat rend l’exécution excessivement onéreuse pour une partie qui n’avait pas accepté d’en assumer le risque, celle-ci peut demander une renégociation à son cocontractant.

La renégociation n’entraîne pas automatiquement une modification du prix et la partie continue à exécuter ses obligations durant cette période. En cas de refus ou d’échec, les parties peuvent convenir de la résolution du contrat ou demander d’un commun accord au juge de procéder à son adaptation, et à défaut d’accord dans un délai raisonnable, le juge peut, à la demande d’une partie, réviser le contrat ou y mettre fin.

Le contrat peut également organiser ou écarter ce mécanisme dans les limites permises par le droit applicable.

Quels indices peuvent être utilisés ?

L’Insee publie des index du bâtiment correspondant à différentes activités.

Il existe notamment :

  • L’index BT01, tous corps d’état.
  • L’index BT50, rénovation et entretien tous corps d’état.
  • Des index propres à la maçonnerie, à la charpente, à la plomberie, à l’électricité, à la couverture, à l’étanchéité ou à d’autres spécialités.

L’Insee précise que ces index peuvent servir à indexer les marchés de travaux lorsque l’activité retenue correspond à l’objet du marché.

Comment fonctionne une formule de révision ?

Une formule simplifiée consiste à multiplier le prix initial par le rapport entre l’indice nouveau et l’indice de référence.

Cette formule constitue uniquement une illustration.

Le contrat peut prévoir :

  • Une part fixe.
  • Plusieurs index.
  • Un décalage de publication.
  • Une périodicité.
  • Un plafond.
  • Des règles particulières en cas de retard.

La formule réellement applicable est celle qui figure dans le contrat.

Taxes

La fiscalité des travaux influence directement le budget, par le taux de TVA appliqué aux prestations et par les taxes liées à certaines créations de surface.

Quels taux de TVA peuvent s’appliquer ?

Pour certains travaux réalisés dans un logement achevé depuis plus de deux ans, les taux peuvent notamment être :

  • 10 pour cent pour certains travaux d’amélioration, de transformation, d’aménagement ou d’entretien.
  • 5,5 pour cent pour certaines prestations de rénovation énergétique répondant aux conditions réglementaires.
  • 20 pour cent lorsque les conditions des taux réduits ne sont pas réunies.

Les travaux concernés, les équipements éligibles et les exclusions doivent être vérifiés pour chaque prestation. Les équipements achetés directement par le particulier sont notamment soumis au taux normal, même lorsque leur pose par une entreprise peut, sous conditions, bénéficier d’un taux réduit.

Qui détermine le taux de TVA ?

L’entreprise établit le devis et la facture avec le taux qu’elle estime applicable au regard des informations communiquées.

Le client doit fournir des renseignements exacts sur le logement et les travaux.

Depuis 2025, les conditions permettant l’application des taux réduits peuvent être attestées par une mention sur le devis ou la facture, selon les modalités prévues par les textes.

En cas d’incertitude, le taux ne doit pas être choisi uniquement pour réduire artificiellement le budget.

Quand la taxe d’aménagement peut-elle être due ?

Une rénovation intérieure sans création de surface n’entraîne pas automatiquement une taxe d’aménagement.

En revanche, cette taxe peut notamment concerner :

  • Une extension.
  • Une surélévation.
  • Une création de surface taxable.
  • Une piscine.
  • Certains stationnements.
  • Certains aménagements soumis à autorisation.
  • Certaines transformations de locaux non destinés à l’habitation en logements.

L’administration fiscale propose un simulateur officiel permettant d’obtenir une estimation indicative de la taxe d’aménagement et, le cas échéant, de la taxe d’archéologie préventive.

Quel impact une extension peut-elle avoir sur la fiscalité du bien ?

Une extension ou une modification de surface peut :

  • Générer une taxe d’urbanisme.
  • Modifier la valeur locative cadastrale.
  • Avoir une incidence sur la taxe foncière.

L’administration fiscale indique que les agrandissements et modifications de surface doivent faire l’objet d’une déclaration foncière dans les quatre-vingt-dix jours suivant l’achèvement des travaux.

Quelles autres dépenses administratives faut-il envisager ?

Selon le projet, il peut être nécessaire de prévoir :

  • Des frais de dossier.
  • L’affichage.
  • L’occupation du domaine public.
  • Le stationnement de bennes.
  • L’échafaudage sur voirie.
  • Le raccordement aux réseaux.
  • Le contrôle d’assainissement.
  • L’intervention d’un géomètre.
  • La publication d’un modificatif de copropriété.
  • Les frais de syndic liés à une assemblée spécifique.
  • Un constat de commissaire de justice.
  • Des assurances particulières.

Leur montant dépend de la commune, de la copropriété, du réseau ou du professionnel concerné.

tableau de suivi budgetaire de chantier sur une planchette avec des factures

Aides financières

Les aides peuvent alléger le reste à charge, mais elles ne deviennent une recette du plan de financement qu’une fois accordées par écrit.

Quelles aides peuvent être recherchées ?

Selon le projet et la situation du demandeur, il peut notamment exister :

  • MaPrimeRénov’.
  • Les certificats d’économies d’énergie.
  • L’éco-prêt à taux zéro.
  • Des aides des collectivités territoriales.
  • Des aides des caisses de retraite.
  • Des aides liées à l’adaptation du logement.
  • Des aides de l’Anah pour certains logements dégradés.
  • Des prêts proposés par des établissements financiers.
  • Des avantages fiscaux applicables à certaines situations.

Les dispositifs, montants et conditions évoluent. Ils doivent être vérifiés à la date du projet auprès des organismes officiels.

Comment MaPrimeRénov’ influence-t-elle le budget ?

En 2026, MaPrimeRénov’ distingue notamment les rénovations par geste, les rénovations d’ampleur et les projets de copropriété. Les conditions et montants dépendent notamment du projet, du logement et des revenus. La rénovation d’ampleur impose des conditions particulières, dont un accompagnement et un gain énergétique minimal selon le parcours applicable.

Une simulation ne constitue pas une décision définitive d’attribution.

France Rénov’ précise que le montant estimé lors du dépôt peut différer de celui qui sera finalement versé. Il est fortement recommandé d’attendre l’acceptation de la demande avant de commencer les travaux, sauf cas particuliers expressément prévus.

Que sont les certificats d’économies d’énergie ?

Le dispositif des certificats d’économies d’énergie permet aux fournisseurs d’énergie de proposer des aides pour certains travaux améliorant l’efficacité énergétique.

Les conditions portent notamment sur :

  • La nature du logement.
  • L’ancienneté.
  • La performance des équipements.
  • La qualification RGE de l’entreprise dans les cas concernés.
  • Les démarches effectuées avant l’engagement définitif des travaux.

Le montant dépend du projet, du ménage et de l’offre du fournisseur.

Qu’est-ce que l’éco-prêt à taux zéro ?

L’éco-prêt à taux zéro est un prêt sans intérêts destiné à financer certains travaux d’amélioration énergétique.

France Rénov’ indique qu’il est accessible sans condition de revenus, sous réserve de la capacité d’emprunt, et qu’il peut être cumulé avec MaPrimeRénov’ dans les conditions applicables.

Un prêt reste une somme à rembourser. Il ne doit donc pas être assimilé à une subvention dans le budget.

Comment intégrer les aides au plan de financement ?

Il est recommandé de distinguer quatre situations.

Aides envisagées

Elles ont été identifiées, mais aucune demande n’a encore été déposée.

Aides estimées

Une simulation a été réalisée, mais aucun accord définitif n’a été reçu.

Aides accordées

Une notification écrite précise le montant et les conditions.

Aides encaissées

La somme a été versée sur le compte du bénéficiaire.

Un budget prudent ne doit pas traiter une aide simulée comme une recette certaine.

Faut-il prévoir une avance de trésorerie ?

Oui.

Les entreprises peuvent demander :

  • Un acompte à la commande.
  • Un paiement à l’approvisionnement.
  • Des situations mensuelles.
  • Un paiement après chaque phase.
  • Le solde après réception.

Les aides sont souvent versées après l’exécution et la présentation des factures.

Certaines avances MaPrimeRénov’ sont possibles dans des situations déterminées, mais elles ne sont pas automatiques.

Le plan de financement doit donc intégrer la différence entre :

  • Le coût total.
  • Les aides.
  • Le reste à charge.
  • Les emprunts.
  • Les décaissements provisoires.
  • Les dates de versement.

Différence entre budget prévisionnel et prix contractuel

Le budget prévisionnel appartient au maître d’ouvrage et évolue avec le projet, tandis que le prix contractuel résulte d’un devis, d’un marché ou d’un avenant accepté.

Qu’est-ce qu’un budget prévisionnel ?

Le budget prévisionnel est un outil de pilotage établi par le maître d’ouvrage ou son conseil.

Il contient :

  • Des estimations.
  • Des hypothèses.
  • Des provisions.
  • Des dépenses non encore contractualisées.
  • Des aides éventuelles.
  • Des marges de sécurité.
  • Un calendrier de décaissement.

Il évolue à mesure que le projet se précise.

Qu’est-ce qu’un prix contractuel ?

Le prix contractuel est celui convenu dans un devis, un marché ou un avenant accepté.

La DGCCRF précise que le devis constitue une offre de contrat et qu’il engage les parties dès son acceptation. Il doit définir suffisamment précisément l’étendue des travaux, leur coût et les délais prévus.

Le prix contractuel doit être interprété avec :

  • Les plans.
  • Le descriptif.
  • Les quantités.
  • Les exclusions.
  • Les conditions générales.
  • Les clauses de révision.
  • Les avenants.
  • L’ordre de priorité entre les documents.

Le budget prévisionnel engage-t-il les entreprises ?

Non, sauf si son contenu a été intégré dans un contrat qu’elles ont accepté.

Une ligne budgétaire de 20 000 euros pour un lot ne signifie pas qu’une entreprise doit exécuter tous les travaux envisagés pour ce montant.

Seul son marché définit :

  • Ses prestations.
  • Son prix.
  • Ses délais.
  • Ses obligations.

Le prix contractuel garantit-il le coût total de l’opération ?

Non.

Même si tous les devis signés sont à prix ferme, le budget global peut évoluer en raison :

  • De nouvelles prestations décidées par le maître d’ouvrage.
  • De travaux confiés à d’autres intervenants.
  • De taxes.
  • De frais de relogement.
  • De découvertes après ouverture.
  • D’études supplémentaires.
  • D’un allongement du chantier.
  • De prestations exclues.
  • D’une aide inférieure au montant estimé.

Qu’est-ce qu’un marché à forfait ?

Dans un marché à forfait, l’entreprise s’engage à exécuter un ensemble déterminé de travaux pour un prix global convenu.

Lorsque les conditions de l’article 1793 du Code civil sont réunies, l’entrepreneur ne peut demander une augmentation du prix au motif d’une hausse des matériaux ou de la main-d’œuvre, ni au titre de changements non autorisés par écrit et dont le prix n’a pas été convenu.

Un marché forfaitaire n’exonère toutefois pas le maître d’ouvrage du paiement :

  • Des travaux supplémentaires qu’il commande régulièrement.
  • Des prestations exclues.
  • Des modifications faisant l’objet d’un avenant.
  • Des taxes ou frais qui ne relèvent pas de l’entreprise.

Qu’est-ce qu’un marché à prix unitaires ?

Le prix final dépend des quantités réellement exécutées, multipliées par les prix unitaires convenus.

Ce mode peut être adapté lorsque certaines quantités ne peuvent pas être mesurées précisément avant les travaux.

Il faut toutefois définir :

  • Les unités.
  • Les méthodes de mesure.
  • Les quantités estimatives.
  • Les justificatifs.
  • Les conditions de validation.
  • Les plafonds éventuels.
  • La procédure d’alerte en cas de dépassement.

Comment suivre le budget pendant le chantier ?

Établir un tableau de suivi

PosteBudget initialMarché signéAvenantsFacturéPayéReste engagéÉcart prévisionnel
ÉtudesÀ renseignerÀ renseignerÀ renseignerÀ renseignerÀ renseignerÀ calculerÀ calculer
Maîtrise d’œuvreÀ renseignerÀ renseignerÀ renseignerÀ renseignerÀ renseignerÀ calculerÀ calculer
Travaux préparatoiresÀ renseignerÀ renseignerÀ renseignerÀ renseignerÀ renseignerÀ calculerÀ calculer
Gros œuvreÀ renseignerÀ renseignerÀ renseignerÀ renseignerÀ renseignerÀ calculerÀ calculer
Second œuvreÀ renseignerÀ renseignerÀ renseignerÀ renseignerÀ renseignerÀ calculerÀ calculer
FinitionsÀ renseignerÀ renseignerÀ renseignerÀ renseignerÀ renseignerÀ calculerÀ calculer
Taxes et fraisÀ renseignerÀ renseignerÀ renseignerÀ renseignerÀ renseignerÀ calculerÀ calculer
AléasÀ renseignerSans objetUtiliséSans objetSans objetDisponibleÀ calculer

Vérifier chaque dépense supplémentaire

Avant d’accepter un supplément, il faut demander :

  • Pourquoi la prestation est-elle nécessaire ?
  • Était-elle incluse dans le marché initial ?
  • Était-elle prévisible ?
  • Quelle quantité est concernée ?
  • Quel prix est proposé ?
  • Quelle incidence existe sur les autres lots ?
  • Quel est l’effet sur le délai ?
  • Le maître d’œuvre ou le bureau d’études a-t-il validé la solution ?
  • Un avenant est-il nécessaire ?
  • Quelle part de la provision sera utilisée ?

Mettre à jour le coût à terminaison

Le coût à terminaison correspond au coût total actuellement prévisible pour achever l’opération.

Il comprend :

  • Les sommes déjà payées.
  • Les montants restant dus au titre des marchés.
  • Les avenants acceptés.
  • Les travaux supplémentaires en cours de chiffrage.
  • Les dépenses futures connues.
  • Les taxes.
  • Les frais annexes.
  • La provision encore nécessaire.

Il doit être recalculé régulièrement, et non uniquement lorsque les factures arrivent.

Modèle de budget global

Le budget global peut être présenté par catégories de dépenses :

CatégorieContenu
Études préalablesRelevés, diagnostics, sondages, études techniques
ConceptionArchitecte, maître d’œuvre, économiste, bureaux d’études
AutorisationsUrbanisme, copropriété, géomètre, frais administratifs
PréparationInstallation, protections, curage, démolition, étaiement
Travaux principauxStructure, enveloppe, équipements, réseaux
Travaux induitsRaccords, adaptations, reprises périphériques
FinitionsPeintures, sols, habillages, appareillages
DéchetsTri, manutention, transport, filières
NettoyageNettoyage courant, final et après réserves
OccupationRelogement, déménagement, stockage
AssurancesDommages-ouvrage et assurances spécifiques selon le projet
TaxesTVA, taxe d’aménagement, frais d’occupation
ProvisionAléas résiduels identifiés
FinancementApport, prêts, aides accordées et trésorerie

Cette présentation permet de vérifier qu’aucune catégorie de dépense n’a été oubliée.

Quelles sont les principales erreurs à éviter ?

Les erreurs fréquentes consistent à :

  • Confondre l’estimation initiale avec un prix garanti.
  • Calculer le budget uniquement à partir d’un prix au mètre carré.
  • Demander des devis avant les diagnostics déterminants.
  • Oublier les honoraires et les études.
  • Ne pas budgéter les travaux préparatoires.
  • Oublier les travaux induits.
  • Comparer des offres dont les périmètres diffèrent.
  • Retenir systématiquement les offres les moins élevées.
  • Ne pas inclure les protections.
  • Oublier les déchets et le nettoyage.
  • Sous-estimer la durée du relogement.
  • Utiliser une provision pour compenser une conception incomplète.
  • Choisir arbitrairement un pourcentage d’imprévus.
  • Accepter une clause de révision sans comprendre sa formule.
  • Supposer qu’une hausse de matériaux autorise automatiquement une augmentation.
  • Appliquer un taux de TVA réduit sans vérifier les conditions.
  • Oublier la taxe d’aménagement pour une extension.
  • Considérer une simulation d’aide comme une aide acquise.
  • Ne pas anticiper l’avance de trésorerie.
  • Accepter des travaux supplémentaires sans écrit.
  • Ne pas mettre à jour le coût total après chaque avenant.
  • Payer une facture sans vérifier l’avancement réel.

Recommandations de Check my House

Recommandation 1 : établir le budget avant de finaliser le programme

Le programme et le budget doivent être ajustés ensemble.

Lorsque l’enveloppe est insuffisante, il faut différer certaines prestations plutôt que réduire les travaux de sécurité, d’étanchéité, de structure ou de ventilation.

Recommandation 2 : financer d’abord les investigations déterminantes

Les études doivent être réalisées avant les marchés lorsque leurs résultats peuvent modifier fortement le prix ou la faisabilité.

Recommandation 3 : séparer les dépenses par nature

Il faut distinguer :

  • Les études.
  • Les honoraires.
  • Les travaux.
  • Les taxes.
  • Les frais annexes.
  • Les aléas.
  • Le financement.

Cette présentation évite de croire que le montant des devis correspond au coût global.

Recommandation 4 : établir une provision à partir des risques

Chaque aléa significatif doit être identifié, évalué et associé à une mesure de réduction.

La provision ne doit pas être fixée uniquement selon une habitude ou un pourcentage standard.

Recommandation 5 : contractualiser le prix et ses variations

Chaque marché doit préciser :

  • Le caractère ferme ou révisable du prix.
  • La formule de révision.
  • Les quantités.
  • Les travaux supplémentaires.
  • La procédure d’avenant.
  • Les conditions de paiement.
  • Les retenues éventuelles.
  • Le délai.

Recommandation 6 : ne pas engager les travaux sur la base d’aides incertaines

Le plan de financement doit rester viable si :

  • Une aide est refusée.
  • Son montant est réduit.
  • Son versement est retardé.
  • Une dépense n’est pas éligible.

Recommandation 7 : conserver la maîtrise de la provision

Une entreprise ne doit pas considérer que la provision pour imprévus constitue une enveloppe disponible à son profit.

Chaque utilisation doit être justifiée et autorisée.

Recommandation 8 : suivre le coût à terminaison

Le tableau budgétaire doit être actualisé après :

  • Chaque marché.
  • Chaque avenant.
  • Chaque découverte.
  • Chaque modification de l’aide.
  • Chaque retard ayant une incidence financière.

À retenir

Construire un budget réaliste consiste à prendre en compte l’ensemble de l’opération, et non uniquement les travaux visibles.

Le budget doit intégrer :

  • L’estimation initiale.
  • Les études.
  • Les diagnostics.
  • Les honoraires.
  • Les travaux préparatoires.
  • Les travaux principaux.
  • Les finitions.
  • Les travaux induits.
  • Les protections.
  • Les déchets.
  • Le nettoyage.
  • Le relogement.
  • Les taxes.
  • Les aléas.
  • Les révisions éventuelles.
  • Les conditions de financement.
  • Les aides réellement accordées.

Le budget prévisionnel reste une estimation évolutive.

Le prix contractuel résulte d’un devis, d’un marché ou d’un avenant accepté. Il engage les parties dans les limites des prestations, quantités et conditions qui y sont décrites.

Une rénovation correctement budgétée doit toujours conserver une distinction entre :

  • Le coût estimé.
  • Le coût contractualisé.
  • Le coût déjà payé.
  • Le coût restant engagé.
  • Le coût total prévisible à l’achèvement.

Sources principales

  • Direction générale de la concurrence, de la consommation et de la répression des fraudes, fiche relative au devis, mise à jour du 20 janvier 2023, page consultée en juillet 2026.
  • Direction générale de la concurrence, de la consommation et de la répression des fraudes, fiche relative à l’information sur les prix, mise à jour du 21 mai 2026.
  • Direction générale de la concurrence, de la consommation et de la répression des fraudes, fiche relative aux travaux à domicile et à la comparaison des documents précontractuels remis, page consultée en juillet 2026.
  • ANIL, fiche relative au contrat de maîtrise d’œuvre, page consultée en juillet 2026.
  • ANIL, fiche relative au contrat d’entreprise pour la construction d’un logement, précautions et contenu du contrat, page consultée en juillet 2026.
  • Légifrance, Code civil, articles 1193 à 1195, force obligatoire des contrats et imprévision, versions en vigueur en juillet 2026.
  • Légifrance, Code civil, article 1793, marché à forfait et travaux supplémentaires, version en vigueur en juillet 2026.
  • Insee, index du bâtiment BT01, tous corps d’état, publication du 10 juillet 2026.
  • Insee, les index Bâtiment, Travaux publics et divers de la construction en mai 2026, Informations rapides 169, 10 juillet 2026.
  • Service Public Entreprendre, taux de TVA applicables aux travaux de rénovation d’un logement, page consultée en juillet 2026.
  • Service Public, taux réduits de TVA sur les travaux de rénovation d’un logement, une simple mention suffit, 3 mars 2025.
  • Direction générale des finances publiques, simulateur des taxes d’urbanisme, 11 juin 2026.
  • Direction générale des finances publiques, incidence d’un agrandissement sur la taxe foncière et les taxes d’urbanisme, mise à jour du 17 juillet 2026.
  • Ministère chargé de la Transition écologique, déchets du bâtiment, page consultée en juillet 2026.
  • Ministère chargé de la Transition écologique, le diagnostic produits, équipements, matériaux et déchets, page consultée en juillet 2026.
  • France Rénov’, présentation de MaPrimeRénov’, page consultée en juillet 2026.
  • France Rénov’, MaPrimeRénov’ pour une rénovation d’ampleur, page consultée en juillet 2026.
  • France Rénov’, les aides des fournisseurs d’énergie et le dispositif des certificats d’économies d’énergie, page consultée en juillet 2026.
  • France Rénov’, l’éco-prêt à taux zéro, page consultée en juillet 2026.
  • France Rénov’, guides de demande et de paiement MaPrimeRénov’, pages consultées en juillet 2026.

Article rédigé par Laurent Hojan, fondateur de Check my house (cabinet d’expertise en bâtiment) depuis 2019.

Contenu à visée informative. Dernière mise à jour le 29 juillet 2026.

Pour approfondir le sujet, découvrez nos expertises dédiées : Suivi des travaux de renovation et Reception de travaux de renovation.

Besoin d’un accompagnement personnalisé pour votre projet ?

Nous contacter

FAQ associées
