Un planning détaillé transforme le projet en une succession de tâches ordonnées, datées et contrôlables. Il intègre les études, les approvisionnements, les concessionnaires, les temps techniques et la réception, identifie le chemin critique et permet de piloter le chantier sans confondre durée écoulée et état réel des ouvrages.
Sommaire
- Pourquoi un planning détaillé est-il indispensable ?
- Quels sont les objectifs du planning ?
- Qui doit établir le planning ?
- Distinguer les différents niveaux de planning
- Ordonnancement
- Dépendance entre les tâches
- Délais de prise, de séchage et de durcissement
- Approvisionnements
- Interventions des concessionnaires et gestionnaires de réseaux
- Travaux préparatoires
- Gros œuvre
- Second œuvre
- Finitions
- Essais et mises en service
- Nettoyage
- Réception
- Marges
- Chemin critique
- Mise à jour du planning
- Conséquences d’un décalage
- Plan de rattrapage
- Exemple de planning simplifié
- Tableau de contrôle par phase
- Méthode d’établissement du planning
- Signaux d’alerte
- Quelles sont les principales erreurs à éviter ?
- Recommandations de Check my House
- À retenir
- Sources principales
Pourquoi un planning détaillé est-il indispensable ?
Un planning de chantier ne doit pas se limiter à inscrire une date de commencement et une date d’achèvement.
Il doit représenter l’enchaînement réel des opérations nécessaires pour passer :
- de l’état initial
- aux travaux préparatoires
- au gros œuvre
- aux réseaux et au second œuvre
- aux finitions
- aux essais
- au nettoyage
- à la réception
Il doit également intégrer :
- la production des études
- la validation des plans d’exécution
- les commandes
- les délais de fabrication
- les livraisons
- les interventions des concessionnaires
- les temps de prise, de séchage ou de stabilisation
- les contrôles avant fermeture
- les marges
- les éventuelles périodes de congés
- les contraintes d’occupation du bâtiment
Une planification réaliste contribue aussi à prévenir les risques liés aux interventions simultanées ou successives des entreprises. Lorsque plusieurs entreprises ou travailleurs indépendants interviennent, sous-traitants compris, leur coordination doit notamment prévenir les risques de coactivité et organiser, lorsque cela est nécessaire, les moyens communs, la logistique et les protections collectives.
Quels sont les objectifs du planning ?
Le planning doit permettre de répondre à plusieurs questions.
Quand chaque tâche doit-elle commencer ?
Il faut identifier :
- la date prévue
- les conditions préalables
- les documents nécessaires
- le support attendu
- les entreprises qui doivent avoir terminé avant
Combien de temps chaque tâche doit-elle durer ?
La durée doit intégrer :
- les moyens humains
- les quantités
- la difficulté
- les temps techniques
- les contrôles
- les conditions d’accès
- les contraintes d’occupation
Quelles tâches peuvent être réalisées simultanément ?
La simultanéité doit être compatible avec :
- la sécurité
- l’espace disponible
- les protections
- les poussières
- les nuisances
- les interfaces techniques
- la capacité de coordination
Quelles tâches conditionnent directement la fin du chantier ?
Il s’agit des tâches appartenant au chemin critique.
Quelles tâches disposent d’une marge ?
Certaines opérations peuvent être décalées de quelques jours sans modifier la date finale.
Qui doit intervenir et à quel moment ?
Le planning doit permettre à chaque entreprise de préparer :
- ses études
- ses équipes
- ses commandes
- son matériel
- ses sous-traitants
- ses contrôles
Qui doit établir le planning ?
La réponse dépend de l’organisation du chantier.
Entreprise générale ou contractant général
L’entreprise titulaire d’un marché global peut établir le planning de l’ensemble des prestations comprises dans son contrat.
Maître d’œuvre
Il peut établir ou contrôler le calendrier général lorsque cette mission est prévue dans son contrat.
OPC
Une mission spécifique d’ordonnancement, de pilotage et de coordination peut être confiée à un professionnel chargé notamment :
- d’analyser les tâches
- d’organiser leur enchaînement
- d’harmoniser les interventions
- de suivre les écarts
- de proposer des mesures correctives
Entreprises en lots séparés
Chaque entreprise doit communiquer :
- ses durées
- ses contraintes
- ses approvisionnements
- ses besoins de support
- ses effectifs
- ses dates d’intervention
Une personne doit ensuite consolider ces informations dans un planning général.
Le maître d’ouvrage peut-il établir lui-même le planning ?
Il peut fixer :
- ses contraintes
- ses dates impératives
- ses périodes d’absence
- ses besoins d’occupation
- la date souhaitée de remise en service
Il ne doit toutefois pas imposer des durées techniquement incompatibles avec :
- les méthodes
- les séchages
- les contrôles
- la sécurité
- les délais d’approvisionnement raisonnables
Le planning doit être construit avec les professionnels responsables de l’exécution.
Distinguer les différents niveaux de planning
Le planning général contractuel
Il fixe les principaux engagements :
- date de démarrage
- durée globale
- date d’achèvement
- phases essentielles
- jalons contractuels
- éventuelles pénalités
Le planning détaillé d’exécution
Il décompose le chantier en tâches précises.
Il indique notamment :
- les dates de début et de fin
- les dépendances
- les durées
- les responsables
- les marges
- le chemin critique
Le planning des études
Il organise :
- les relevés
- les sondages
- les plans
- les notes de calcul
- les visas
- les corrections
- les bons pour commande
- les bons pour exécution
Le planning des approvisionnements
Il indique :
- la date de choix
- la date de commande
- la durée de fabrication
- la livraison
- le stockage
- la pose
Le planning à court terme
Également appelé planning à trois semaines ou planning glissant, il détaille les opérations immédiatement à venir.
Il doit être actualisé fréquemment à partir de l’avancement réel.
Le planning de réception
Il organise :
- les autocontrôles
- les essais
- le nettoyage
- les visites préparatoires
- la remise des documents
- la réception
- la levée des réserves

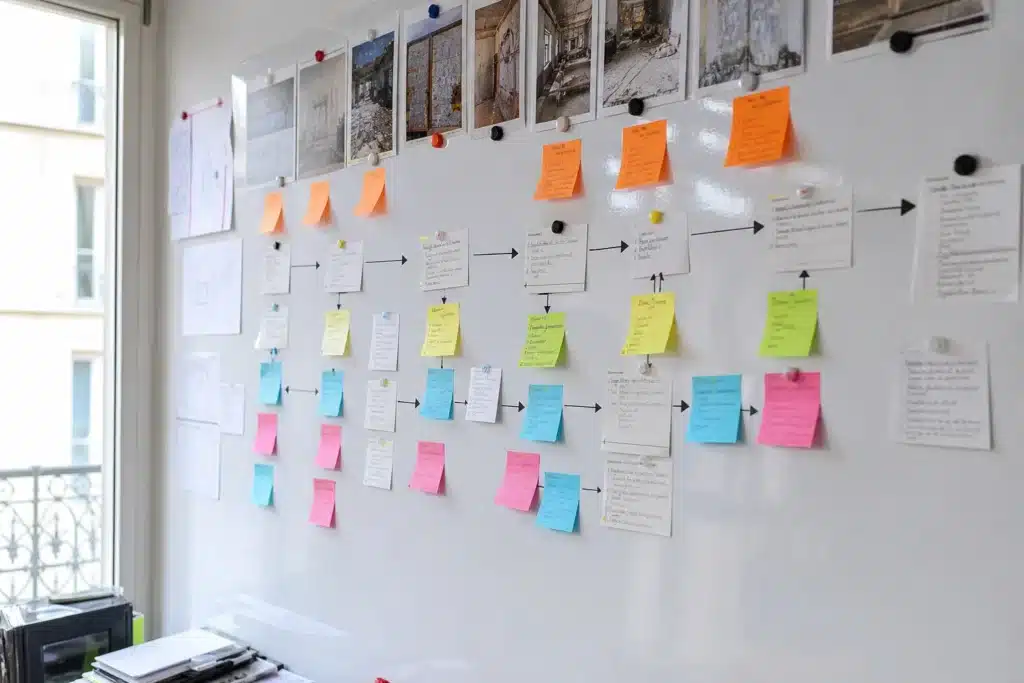

Ordonnancement
Qu’est-ce que l’ordonnancement ?
L’ordonnancement consiste à placer les tâches dans un ordre techniquement cohérent.
Il ne s’agit pas uniquement de les classer du premier au dernier jour. Il faut déterminer :
- ce qui doit impérativement précéder une autre tâche
- ce qui peut commencer en parallèle
- ce qui nécessite un support terminé
- ce qui doit être contrôlé avant recouvrement
- ce qui doit attendre un séchage
- ce qui doit être commandé plusieurs semaines à l’avance
Comment décomposer le chantier ?
Il est recommandé de travailler par :
Zone
- sous-sol
- rez-de-chaussée
- étage
- façade
- toiture
- jardin
- parties communes
Lot
- démolition
- maçonnerie
- charpente
- couverture
- plomberie
- électricité
- ventilation
- isolation
- cloisons
- revêtements
- peinture
Phase
- étude
- approvisionnement
- préparation
- exécution
- contrôle
- correction
- réception
Quel niveau de détail retenir ?
Une tâche doit être suffisamment précise pour pouvoir être :
- attribuée
- datée
- contrôlée
- déclarée achevée
La ligne Plomberie : trois semaines est généralement trop générale.
Il est préférable de distinguer :
- validation du plan de plomberie
- dépose des installations
- passage des évacuations
- passage des alimentations
- contrôle avant fermeture
- pose des appareils
- mise en eau
- essai d’étanchéité
- réglage
Comment représenter l’ordonnancement ?
Le diagramme de Gantt est fréquemment utilisé.
Il représente :
- les tâches en lignes
- le temps en colonnes
- la durée par une barre
- les liens de dépendance
- les jalons
- l’avancement réel
- les marges éventuelles
Pour un chantier simple, un tableau bien construit peut suffire.

Dépendance entre les tâches
Qu’est-ce qu’une dépendance ?
Une dépendance signifie qu’une tâche ne peut pas commencer ou s’achever sans qu’une autre condition soit remplie.
Quelles formes de dépendance distinguer ?
Fin-début
La tâche B commence après la fin de la tâche A.
Exemple :
La peinture commence après l’achèvement et le séchage des enduits.
Début-début
La tâche B peut commencer après le démarrage de la tâche A.
Exemple :
L’évacuation des gravats peut commencer dès le début des démolitions.
Fin-fin
La tâche B doit se terminer en même temps ou après la tâche A.
Exemple :
Le nettoyage d’une zone doit être terminé au plus tard avec la fin de la pose.
Dépendance avec décalage
Une période doit être respectée entre deux tâches.
Exemple :
La pose du revêtement commence après l’achèvement de la chape et après vérification des conditions requises.
Quelles dépendances sont fréquemment oubliées ?
- autorisation avant démolition
- note de calcul avant ouverture porteuse
- étaiement avant dépose
- réservation avant coulage ou fermeture
- mise hors d’eau avant certains travaux intérieurs
- réseaux avant fermeture des cloisons
- contrôle des réseaux avant habillage
- support suffisamment sec avant revêtement
- peinture avant pose de certains appareillages
- alimentation définitive avant mise en service
- essais avant réception
- nettoyage avant inspection finale
Une entreprise peut-elle commencer sur un support inachevé ?
Seulement si cette intervention reste techniquement possible et acceptée.
L’entreprise qui reçoit le support doit vérifier, selon son métier :
- son état
- ses dimensions
- sa planéité
- son humidité
- sa résistance
- sa propreté
- la présence des réservations
- l’achèvement des travaux précédents
Une réception de support peut être formalisée avant le commencement du lot suivant.
Délais de prise, de séchage et de durcissement
Pourquoi doivent-ils apparaître dans le planning ?
Une prestation peut sembler terminée visuellement tout en restant impropre à recevoir la suivante.
Il faut distinguer :
La prise
Elle correspond à la transformation initiale permettant au produit de perdre son état frais.
Le durcissement
Il correspond au développement progressif de ses caractéristiques mécaniques.
Le séchage
Il correspond principalement à l’évacuation d’une partie de l’eau ou des solvants.
La stabilisation
Elle correspond à l’atteinte d’un état compatible avec la mise en œuvre de la prestation suivante.
Ces phénomènes ne sont pas interchangeables.
Quels travaux sont concernés ?
- béton
- mortier
- chape
- ragréage
- enduit
- plâtre
- joints
- peinture
- résine
- colle
- système d’étanchéité
- traitement du bois
- supports ayant subi une infiltration
Peut-on appliquer un délai identique à tous les produits ?
Non.
Le délai dépend notamment :
- de la formulation
- de l’épaisseur
- du support
- de la température
- de l’humidité de l’air
- de la ventilation
- de l’exposition
- de la méthode
- de la finition suivante
Le planning doit se référer :
- à la fiche technique
- aux prescriptions du fabricant
- aux documents techniques applicables
- aux mesures réalisées sur le chantier
Une durée écoulée suffit-elle pour déclarer un support sec ?
Pas toujours.
Avant certains revêtements, il peut être nécessaire de contrôler :
- l’humidité
- la cohésion
- la température
- l’absence de condensation
- la planéité
- la propreté
La formule séchage prévu pendant sept jours ne dispense pas du contrôle requis avant la pose.
Peut-on accélérer le séchage ?
Oui, dans certaines limites, par :
- ventilation
- chauffage maîtrisé
- déshumidification
- réduction des apports d’eau
- maintien de conditions adaptées
Une accélération excessive peut provoquer :
- fissuration
- retrait
- déformation
- défaut d’adhérence
- séchage superficiel seulement
- concentration d’humidité dans d’autres zones
Le planning ne doit pas supposer que tout retard peut être récupéré par un chauffage intensif.
Approvisionnements
Pourquoi les approvisionnements appartiennent-ils au planning ?
Une prestation ne peut pas commencer si les produits nécessaires :
- ne sont pas choisis
- ne sont pas validés
- ne sont pas commandés
- ne sont pas fabriqués
- ne sont pas livrés
- ne peuvent pas être stockés
Quelles dates faut-il distinguer ?
- Date limite de choix
- Date de validation technique
- Date de commande
- Date de confirmation du fournisseur
- Début de fabrication
- Date prévisionnelle d’expédition
- Date de livraison
- Date de contrôle
- Date de pose
Quels produits sont souvent critiques ?
- menuiseries
- escalier
- charpente
- poutres métalliques
- garde-corps
- cuisine
- mobilier sur mesure
- équipements de chauffage
- carrelage particulier
- pierre
- portes techniques
- appareils sanitaires spécifiques
- composants électriques ou de ventilation particuliers

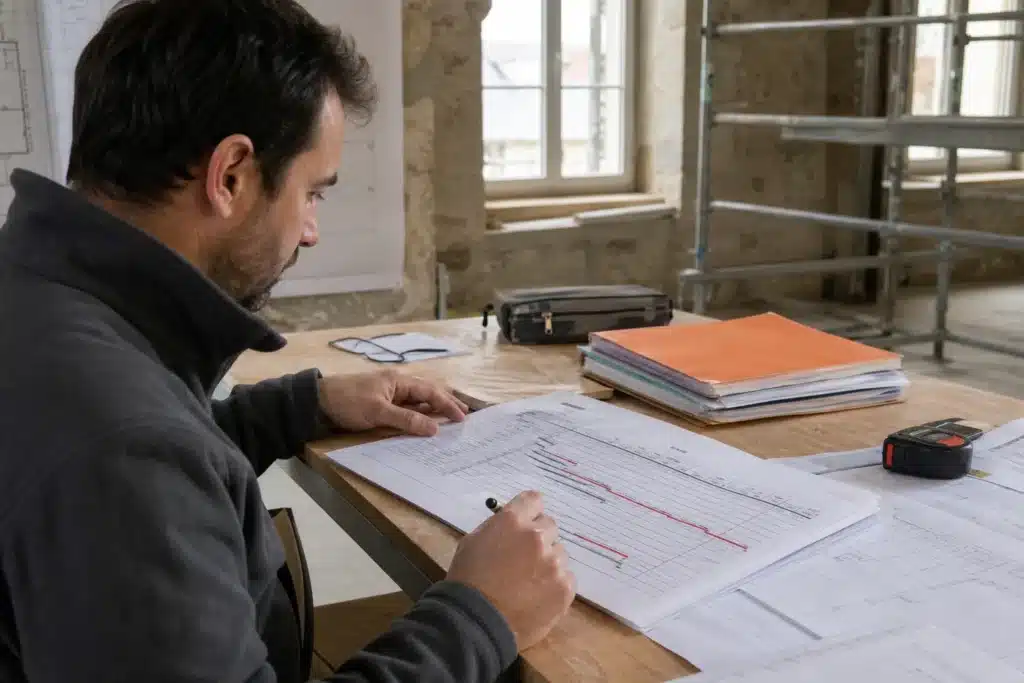

Comment traiter les délais fournisseurs ?
Ils doivent être :
- confirmés par écrit
- mis à jour
- assortis d’une marge
- rapprochés de la date de pose
- intégrés au chemin critique lorsque le produit conditionne les travaux suivants

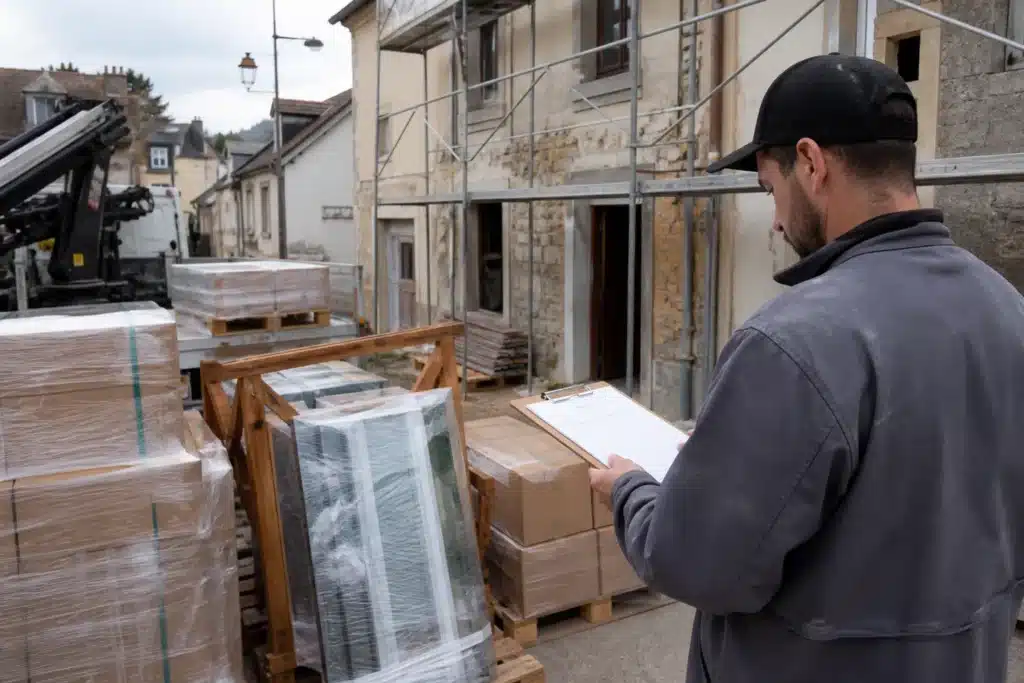

Faut-il commander tous les matériaux dès le début ?
Non.
Une commande trop précoce peut entraîner :
- erreur de dimensions
- stockage prolongé
- vol
- dégradation
- immobilisation financière
- incompatibilité avec une modification ultérieure
Il faut trouver un équilibre entre :
- sécurisation du délai
- disponibilité des dimensions définitives
- validation des choix
- capacité de stockage
Comment traiter une rupture d’approvisionnement ?
Le planning doit prévoir une procédure :
- Information immédiate
- Justificatif fournisseur
- Recherche d’une solution équivalente
- Vérification technique
- Validation esthétique éventuelle
- Analyse du prix
- Analyse du délai
- Mise à jour du planning

Interventions des concessionnaires et gestionnaires de réseaux
Quels intervenants peuvent être concernés ?
- gestionnaire du réseau électrique
- gestionnaire du réseau de gaz
- service ou délégataire de l’eau
- service d’assainissement
- opérateur de télécommunications
- service de chauffage urbain
- gestionnaire de voirie
- syndic ou exploitant des réseaux communs
Pourquoi les intégrer très tôt ?
Le maître d’ouvrage et les entreprises ne maîtrisent pas directement :
- les délais d’étude
- la programmation des travaux
- les autorisations de voirie
- les rendez-vous
- la mise en service
- les conditions techniques imposées par le gestionnaire
Les travaux préparatoires à la charge du propriétaire doivent également être achevés avant certaines interventions.
À titre d’exemple, Enedis indique que le délai d’un raccordement dépend de la solution technique, de la puissance, de la proximité du réseau et des travaux nécessaires. Ses estimations comprennent successivement l’étude et le devis, les travaux de raccordement puis la mise en service ; l’opérateur précise également que son planning doit être synchronisé avec les travaux préalables du projet.
Quelles étapes inscrire ?
- dépôt de la demande
- transmission des pièces
- visite technique
- étude
- réception du devis
- acceptation et paiement
- autorisation de voirie éventuelle
- travaux préparatoires privés
- intervention du gestionnaire
- contrôle de l’installation intérieure
- mise en service
Comment gérer une date non confirmée ?
Il faut distinguer :
- date souhaitée
- estimation
- créneau annoncé
- rendez-vous confirmé
- intervention réalisée
Une estimation ne doit pas être présentée comme une date garantie.
Quelles conséquences en cas de retard ?
Un raccordement tardif peut empêcher :
- les essais
- le chauffage
- le séchage
- la mise en service
- l’occupation
- la réception de certains équipements
Le planning doit prévoir, lorsque cela est techniquement possible :
- alimentation provisoire
- essais temporaires
- phasage différent
- marge spécifique
- réception différée de certains éléments
Travaux préparatoires
Quelles opérations peuvent être nécessaires ?
- état initial
- repérages
- sondages
- diagnostics
- installation de chantier
- protections
- coupures
- consignations
- déménagement du mobilier
- désamiantage
- déplombage
- curage
- dépose sélective
- étaiement
- traçage
- implantation
- sécurisation des accès
Pourquoi ne pas les regrouper sous une seule ligne ?
La mention préparation : une semaine ne permet pas de vérifier :
- si les diagnostics sont disponibles
- si l’installation est achevée
- si les protections sont posées
- si les réseaux sont coupés
- si l’étaiement est contrôlé
- si la zone est réellement prête
Quels jalons prévoir ?
- état initial approuvé
- protections terminées
- réseau consigné
- installation de chantier opérationnelle
- diagnostic complémentaire obtenu
- zone libérée
- étaiement réceptionné
- autorisation de démolir donnée
Gros œuvre
Quelles tâches peuvent relever du gros œuvre ?
- démolition structurelle
- fondations
- reprises en sous-œuvre
- maçonnerie porteuse
- ouvertures
- poutres
- poteaux
- planchers
- trémies
- charpente
- reprises de façade
- extension
- surélévation
Quelles dépendances intégrer ?
- études et note de calcul
- implantation
- repérage des réseaux
- étaiement
- commandes des éléments structurels
- contrôle des supports
- validation des armatures
- temps de durcissement
- dépose de l’étaiement
- contrôle avant poursuite
Quels points d’arrêt prévoir ?
- avant démolition d’un élément porteur
- après mise en place de l’étaiement
- avant coulage
- avant scellement
- avant fermeture d’un renforcement
- avant dépose des appuis provisoires
Le gros œuvre doit-il être totalement achevé avant le second œuvre ?
Pas toujours.
Un phasage par zone peut permettre au second œuvre de commencer dans une partie stabilisée et protégée.
Il faut toutefois éviter :
- les vibrations sur des finitions récentes
- les infiltrations
- les reprises structurelles après fermeture
- le passage d’engins sur des ouvrages terminés
- les poussières lourdes après installation d’équipements sensibles
Second œuvre
Quels lots sont généralement concernés ?
- couverture et étanchéité
- menuiseries
- isolation
- cloisons
- doublages
- plafonds
- électricité
- plomberie
- chauffage
- ventilation
- revêtements
- serrurerie
- équipements
Dans quel ordre intervenir ?
L’ordre dépend du projet, mais il faut généralement coordonner :
- Mise hors d’eau et sécurisation de l’enveloppe
- Réseaux principaux
- Réservations et traversées
- Isolation et doublages
- Cloisons et plafonds
- Contrôle des réseaux cachés
- Fermeture
- Chapes, enduits ou préparations
- Équipements terminaux
- Revêtements et finitions
Cet ordre doit être adapté aux méthodes retenues.

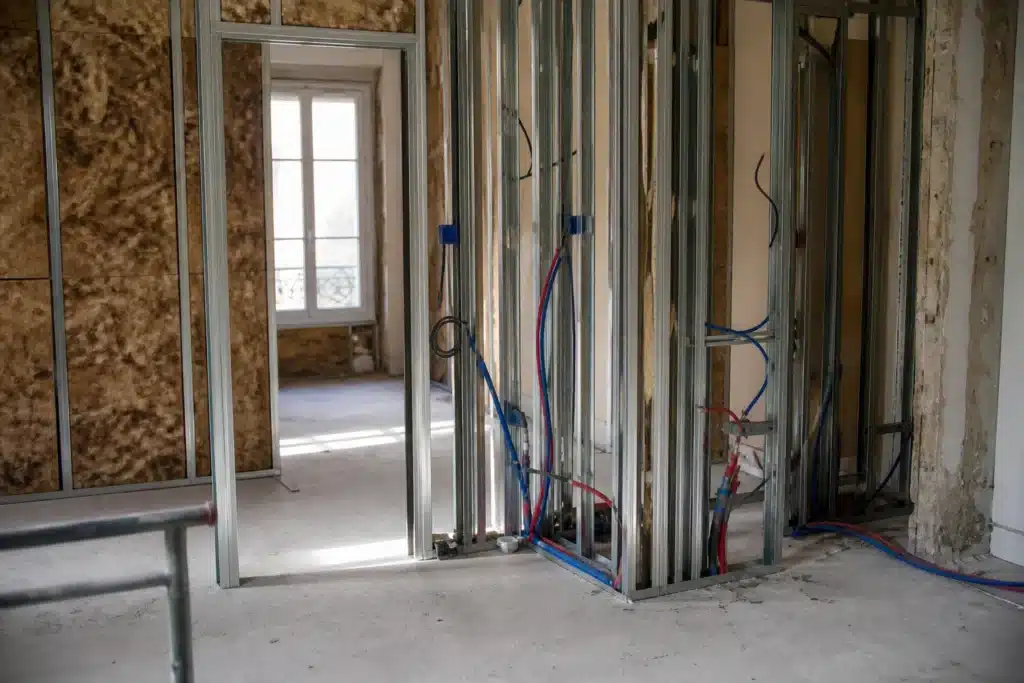

Pourquoi coordonner les réseaux avant les cloisons ?
Pour éviter :
- percements tardifs
- câbles ou tuyaux écrasés
- absence de pente
- conflits avec la structure
- trappes oubliées
- équipements mal positionnés
- reprises de parements
Quels contrôles effectuer avant fermeture ?
- photographies
- conformité aux plans
- fixation
- isolation
- étanchéité
- continuité
- essais de pression
- essais électriques adaptés
- repérage
- dimensions
- accessibilité future

Finitions
Quelles prestations regrouper sous ce terme ?
- préparation des supports
- peinture
- carrelage
- parquet
- revêtements muraux
- joints
- appareillages
- plinthes
- habillages
- réglages
- retouches
Pourquoi les finitions ne doivent-elles pas être comprimées ?
La fin du chantier cumule souvent :
- plusieurs entreprises
- des zones devenues fragiles
- des temps de séchage
- des retouches
- des choix esthétiques tardifs
- des équipements à protéger
Une réduction excessive de leur durée peut provoquer :
- dégradations croisées
- défauts d’aspect
- couches appliquées trop tôt
- équipements salis
- absence de contrôles
- réception précipitée
Comment organiser les finitions ?
- terminer les travaux lourds avant les surfaces sensibles
- limiter les passages
- protéger immédiatement les ouvrages terminés
- travailler par zone
- prévoir un éclairage suffisant
- planifier les reprises
- organiser une visite de pré-achèvement
Faut-il prévoir une période de retouches ?
Oui.
Cette période doit intervenir avant le nettoyage final et la réception.
Elle permet de traiter :
- impacts
- joints incomplets
- réglages
- défauts de peinture
- accessoires manquants
- petites reprises de finition
Essais et mises en service
Quels essais peuvent être nécessaires ?
- mise en eau
- essai de pression
- contrôle d’étanchéité
- mise sous tension
- test des protections électriques
- mesure de terre
- contrôle des débits de ventilation
- équilibrage du chauffage
- mise en service de la pompe à chaleur
- essai des volets et menuiseries
- essai d’alarme
- test des évacuations
- mise en eau d’une terrasse
- contrôle des équipements de sécurité
Quand les programmer ?
Certains essais doivent intervenir :
Avant fermeture
- réseaux
- étanchéité cachée
- alimentations
- évacuations
- éléments incorporés
Après raccordement
- équipements électriques
- chauffage
- ventilation
- appareils sanitaires
Avant réception
- fonctionnement global
- réglages
- sécurité
- performances prévues au marché
Qui doit assister aux essais ?
Selon le sujet :
- entreprise concernée
- entreprise principale
- maître d’œuvre
- bureau d’études
- mainteneur
- fabricant
- maître d’ouvrage
- organisme de contrôle
Que doit produire l’essai ?
- date
- participants
- méthode
- conditions
- résultat
- valeur mesurée
- anomalie
- action corrective
- nouvel essai
- signature ou validation
Un essai non concluant retarde-t-il la réception ?
Il peut retarder :
- la mise en service
- l’usage
- l’achèvement
- la réception du lot concerné
Le planning doit donc prévoir une période permettant :
- d’analyser l’échec
- de corriger
- de recommencer l’essai
Nettoyage
Pourquoi doit-il constituer une tâche distincte ?
Le nettoyage ne doit pas être considéré comme une opération invisible réalisée entre deux interventions.
Il faut planifier :
- le nettoyage continu
- le nettoyage avant contrôle
- le nettoyage de fin de phase
- le nettoyage final
- l’évacuation des protections
- l’enlèvement des déchets
Quand le nettoyage final doit-il intervenir ?
Après :
- les travaux principaux
- les retouches poussiéreuses
- les essais susceptibles de produire des salissures
- l’évacuation des matériels
Mais suffisamment tôt pour permettre :
- l’inspection
- la correction de défauts révélés
- une nouvelle intervention limitée
- un dernier nettoyage avant réception
Que doit-il comprendre ?
Selon le marché :
- aspiration
- lavage
- nettoyage des vitrages
- retrait des films
- nettoyage des équipements
- retrait des adhésifs
- évacuation des gravats
- nettoyage des parties communes
- remise en état des accès
Réception
Comment l’intégrer au planning ?
La réception ne doit pas apparaître comme une simple ligne placée le lendemain de la fin théorique des travaux.
Il faut prévoir :
- Achèvement technique
- Autocontrôles des entreprises
- Essais
- Nettoyage
- Visite préparatoire éventuelle
- Corrections préalables
- Remise des documents nécessaires
- Réception contradictoire
- Planification de la levée des réserves
La réception est l’acte par lequel le maître d’ouvrage déclare accepter les travaux avec ou sans réserves. Elle est prononcée contradictoirement et fait notamment courir la garantie de parfait achèvement.
L’achèvement intégral est-il toujours nécessaire pour recevoir ?
La réception peut être prononcée avec des réserves et, dans certaines situations, par tranches distinctes. Elle ne doit toutefois pas être confondue avec une simple visite d’avancement ou un règlement intermédiaire.
Faut-il planifier la remise des documents ?
Oui.
Selon le chantier :
- plans de récolement
- notes de calcul définitives
- procès-verbaux d’essai
- fiches techniques
- notices
- garanties
- certificats
- attestations
- dossiers de maintenance
- clés et codes
L’absence de ces documents peut empêcher :
- la vérification
- la maintenance
- la mise en service
- l’utilisation complète de l’ouvrage
Marges
Qu’est-ce qu’une marge ?
La marge est la durée pendant laquelle une tâche peut être décalée sans produire immédiatement certaines conséquences.
Quelles marges distinguer ?
Marge totale
Décalage maximal possible avant de retarder la date finale du projet.
Marge libre
Décalage possible sans retarder la tâche suivante.
Marge de sécurité
Temps ajouté volontairement pour couvrir un risque identifié.
Marge d’approvisionnement
Temps prévu entre la livraison estimée et la date de pose.
Marge de réception
Temps réservé aux essais, corrections et nettoyages avant la date contractuelle.
Pourquoi ne pas répartir toute la marge entre les entreprises ?
La marge doit servir à protéger le projet global.
Une entreprise ne doit pas considérer automatiquement qu’elle peut consommer toute la marge disponible sans :
- informer les autres intervenants
- analyser les dépendances
- mettre à jour le planning
Où placer les marges ?
Il est préférable de placer des marges :
- avant une opération irréversible
- avant une commande critique
- après un séchage sensible
- avant l’intervention d’un concessionnaire
- avant la réception
- autour des périodes de congés
- sur les prestations comportant une forte incertitude
Une marge doit-elle masquer un retard ?
Non.
Le planning doit distinguer :
- la date prévue de la tâche
- le retard réel
- la marge consommée
- l’absence ou non d’incidence sur la date finale
Chemin critique
Qu’est-ce que le chemin critique ?
Le chemin critique est la suite des tâches qui détermine directement la durée minimale du chantier.
Une tâche critique ne dispose généralement d’aucune marge totale disponible.
Si elle est retardée d’une journée sans mesure de rattrapage, la date finale est également retardée d’une journée.
Exemple simplifié
- Note de calcul
- Fabrication de la poutre
- Étaiement
- Ouverture du mur
- Pose de la poutre
- Fermeture de la structure
- Passage des réseaux
- Fermeture des cloisons
- Préparation des supports
- Finitions
- Essais
- Réception
Si la fabrication de la poutre est retardée, toutes les opérations suivantes peuvent être décalées.
Toutes les tâches importantes sont-elles critiques ?
Non.
Une tâche peut être importante techniquement sans appartenir au chemin critique.
Exemple
La pose d’un équipement extérieur peut disposer de deux semaines de marge.
Son retard doit être suivi, mais il ne décale pas encore la réception intérieure.
Le chemin critique reste-t-il identique pendant le chantier ?
Non.
Il peut évoluer après :
- un retard
- une modification
- une livraison anticipée
- une découverte
- un changement de méthode
- un phasage différent
Le planning actualisé doit donc recalculer ou réexaminer régulièrement les tâches critiques.
Comment repérer une tâche critique ?
Il faut analyser :
- ses prédécesseurs
- ses successeurs
- sa durée
- sa marge
- son incidence sur les jalons
- les solutions de remplacement

Mise à jour du planning
À quelle fréquence faut-il le mettre à jour ?
Selon le chantier :
- chaque semaine
- à chaque réunion
- après une découverte importante
- après un avenant
- après un retard fournisseur
- après une modification de concessionnaire
- après un essai non concluant
Quelle différence entre mise à jour et modification contractuelle ?
Mise à jour opérationnelle
Elle reflète :
- l’avancement réel
- une nouvelle séquence
- une consommation de marge
- une réorganisation interne
Elle ne modifie pas nécessairement la date contractuelle.
Modification contractuelle
Elle change :
- la durée convenue
- la date d’achèvement
- un jalon contractuel
- les pénalités
- le périmètre
- les obligations d’une partie
Elle doit respecter le formalisme prévu au marché.
Que doit contenir chaque mise à jour ?
- numéro ou indice
- date d’état
- tâches achevées
- avancement
- dates révisées
- écarts
- causes
- marges consommées
- chemin critique
- actions correctives
- nouvelle projection de fin
Faut-il conserver les anciennes versions ?
Oui.
L’historique permet d’établir :
- la date d’apparition du retard
- les modifications
- les alertes
- les responsabilités
- les mesures de rattrapage
- la chronologie du chantier
Comment mesurer l’avancement ?
Il peut être exprimé par :
- quantité réalisée
- zone achevée
- jalon atteint
- pourcentage pondéré
- état validé après contrôle
Un pourcentage arbitraire ne permet pas toujours de piloter le chantier.
Conséquences d’un décalage
Un retard de tâche décale-t-il toujours la fin ?
Non.
Il faut déterminer :
- si la tâche est critique
- si elle dispose d’une marge
- si une autre tâche peut commencer
- si les équipes peuvent être renforcées
- si l’ordre peut être modifié
- si la tâche suivante reste disponible
Qu’est-ce que l’effet en cascade ?
Le retard d’une opération peut entraîner :
- indisponibilité de l’entreprise suivante
- report d’une livraison
- perte d’un créneau concessionnaire
- prolongation de la location d’un échafaudage
- maintien d’un relogement
- décalage des essais
- dépassement de la date contractuelle
Exemple
Une chape est réalisée cinq jours plus tard.
Le revêtement ne peut pas être posé à la date prévue.
Le carreleur n’est ensuite plus disponible pendant deux semaines.
Le décalage final peut donc être supérieur aux cinq jours initiaux.
Quelles conséquences financières examiner ?
- prolongation des installations
- location de matériel
- gardiennage
- stockage
- relogement
- honoraires complémentaires
- reprise d’un planning
- immobilisation des entreprises
- pénalités
- coûts d’accélération
Comment attribuer la responsabilité ?
Il faut identifier :
- La cause initiale
- La partie responsable
- La date d’alerte
- L’incidence réelle
- Les mesures possibles
- La marge disponible
- Les éventuels retards concurrents
La seule comparaison entre la date initiale et la date finale ne suffit pas à attribuer tous les retards à une entreprise.
Qu’est-ce qu’un retard concurrent ?
Plusieurs causes peuvent affecter simultanément le chantier.
Exemple
- l’entreprise est en retard sur une cloison
- le maître d’ouvrage n’a pas validé le carrelage
- le concessionnaire reporte son intervention
Il faut analyser séparément l’incidence de chaque événement sur le chemin critique.
Comment réagir à un décalage ?
- Constater l’écart
- Identifier la cause
- Vérifier la marge
- Recalculer les dépendances
- Alerter les intervenants
- Proposer un plan de rattrapage
- Chiffrer les conséquences
- Formaliser la prolongation éventuelle
- Diffuser un planning actualisé
Plan de rattrapage
Quelles mesures peuvent être proposées ?
- augmentation des effectifs
- intervention sur plusieurs zones
- réorganisation des tâches
- anticipation d’une commande
- remplacement d’un sous-traitant
- augmentation des moyens matériels
- travail à des horaires supplémentaires autorisés
- préfabrication
- validation accélérée des documents
- livraison fractionnée
Quelles limites respecter ?
Le rattrapage ne doit pas conduire à :
- supprimer un temps de séchage nécessaire
- fermer un ouvrage sans contrôle
- créer une coactivité dangereuse
- dépasser les capacités des supports
- dégrader les finitions
- utiliser un produit non validé
- imposer des horaires interdits
Qui supporte le coût du rattrapage ?
Il faut rechercher l’origine du retard.
Retard imputable à l’entreprise
Les mesures permettant de respecter son engagement peuvent rester à sa charge.
Modification demandée par le maître d’ouvrage
Le coût et le délai doivent être traités dans l’avenant.
Événement extérieur admis par le contrat
Les conséquences doivent être analysées selon les clauses applicables.
Exemple de planning simplifié
| Tâche | Durée | Prédécesseur | Marge | Critique |
|---|---|---|---|---|
| État initial et protections | 3 jours | Marchés signés | 0 | Oui |
| Déposes | 5 jours | Protections | 0 | Oui |
| Étaiement et ouverture | 4 jours | Déposes et note de calcul | 0 | Oui |
| Pose de la poutre | 2 jours | Ouverture et livraison | 0 | Oui |
| Réseaux principaux | 8 jours | Structure sécurisée | 2 jours | Selon zone |
| Isolation et cloisons | 8 jours | Réseaux principaux | 0 | Oui |
| Contrôle avant fermeture | 1 jour | Réseaux et isolation | 0 | Oui |
| Enduits et préparations | 7 jours | Fermeture | 0 | Oui |
| Période technique contrôlée | À déterminer | Préparations | 0 | Oui |
| Revêtements et peinture | 10 jours | Supports acceptés | 0 | Oui |
| Équipements et appareillages | 5 jours | Finitions suffisantes | 2 jours | Selon lot |
| Essais et réglages | 3 jours | Raccordements | 0 | Oui |
| Nettoyage et retouches | 3 jours | Essais principaux | 0 | Oui |
| Réception | 1 jour | Nettoyage et documents | 0 | Oui |
Les durées doivent être établies à partir du projet réel. Ce tableau ne constitue pas un barème de durée.
Tableau de contrôle par phase
| Phase | Condition de commencement | Condition d’achèvement |
|---|---|---|
| Préparation | Contrats et accès disponibles | Protections et installations validées |
| Dépose | Diagnostics et coupures réalisés | Zone nettoyée et état découvert documenté |
| Structure | Plans et calculs approuvés | Ouvrage stabilisé et contrôlé |
| Réseaux | Réservations disponibles | Essais avant fermeture satisfaisants |
| Cloisons | Réseaux contrôlés | Parements terminés |
| Supports | Cloisons achevées | État compatible avec les revêtements |
| Finitions | Supports acceptés | Aspect et accessoires terminés |
| Essais | Raccordements disponibles | Procès-verbaux satisfaisants |
| Nettoyage | Travaux salissants terminés | Locaux inspectables |
| Réception | Achèvement et documents suffisants | Procès-verbal établi |
Méthode d’établissement du planning
Étape 1 : réunir les documents
- marchés
- plans
- études
- autorisations
- délais fournisseurs
- contraintes d’occupation
- dates contractuelles
Étape 2 : décomposer les travaux
Par zone, lot et tâche contrôlable.
Étape 3 : attribuer les responsables
Chaque tâche doit avoir :
- une entreprise
- un interlocuteur
- des moyens
- un résultat attendu
Étape 4 : estimer les durées
À partir :
- des quantités
- des rendements réalistes
- des effectifs
- des conditions du site
- des délais techniques
Étape 5 : établir les dépendances
Identifier les prédécesseurs et successeurs.
Étape 6 : intégrer les études et commandes
Elles doivent précéder les travaux concernés.
Étape 7 : intégrer les délais techniques
- prise
- séchage
- durcissement
- contrôle
- stabilisation
Étape 8 : intégrer les concessionnaires
Avec des dates distinctes pour :
- demande
- étude
- intervention
- mise en service
Étape 9 : placer les contrôles et points d’arrêt
Avant toute fermeture ou opération irréversible.
Étape 10 : identifier le chemin critique
Et les tâches disposant de marges.
Étape 11 : prévoir la fin de chantier
- essais
- retouches
- documents
- nettoyage
- réception
Étape 12 : faire valider la faisabilité
Chaque entreprise doit confirmer les durées et dépendances relevant de son lot.
Étape 13 : fixer le statut
- contractuel
- prévisionnel
- détaillé d’exécution
- planning glissant
Étape 14 : organiser la mise à jour
- fréquence
- auteur
- diffusion
- historique
- procédure de prolongation
Signaux d’alerte
Une vigilance particulière est nécessaire lorsque :
- le planning ne comporte que des mois entiers
- les études sont absentes
- les commandes sur mesure commencent le jour prévu pour la pose
- les concessionnaires ne figurent pas
- aucune dépendance n’est représentée
- les séchages sont remplacés par des durées arbitraires
- les contrôles sont prévus après fermeture
- le gros œuvre et les finitions se superposent sans protection
- toutes les entreprises sont prévues en même temps dans une petite zone
- aucune marge n’existe avant la réception
- le nettoyage est placé après la réception
- les essais ne sont pas planifiés
- les tâches critiques ne sont pas identifiées
- un retard est simplement ajouté à la date finale sans analyse
- le planning actualisé remplace l’ancien sans archivage
- aucune mesure de rattrapage n’est demandée
Quelles sont les principales erreurs à éviter ?
Les erreurs fréquentes consistent à :
- fixer une date finale avant de décomposer les travaux
- utiliser des durées commerciales non vérifiées
- ne pas consulter les entreprises
- oublier les plans d’exécution
- ne pas intégrer les validations du maître d’ouvrage
- négliger les congés et fermetures fournisseurs
- poser un revêtement uniquement parce qu’un délai théorique est écoulé
- commander les menuiseries avant relevé définitif
- ne pas réserver les interventions des concessionnaires
- fermer les cloisons avant les essais
- programmer les peintures pendant des travaux fortement poussiéreux
- confondre fin des travaux et réception
- ne pas prévoir de retouches
- utiliser toute la marge comme une période libre
- ne pas recalculer le chemin critique après un retard
- considérer tout décalage comme imputable à la dernière entreprise
- accélérer au détriment de la qualité et de la sécurité
Recommandations de Check my House
Recommandation 1 : décomposer jusqu’à obtenir des tâches contrôlables
Chaque tâche doit avoir un début, une fin, un responsable et une condition d’achèvement.
Recommandation 2 : intégrer les études et commandes comme de véritables tâches
Elles ne doivent pas être considérées comme extérieures au chantier.
Recommandation 3 : distinguer durée écoulée et état réel du support
La prestation suivante ne doit commencer qu’après vérification des conditions techniques requises.
Recommandation 4 : réserver les concessionnaires dès que possible
Leurs délais sont partiellement extérieurs au contrôle des entreprises du chantier.
Recommandation 5 : protéger la fin du chantier par une marge
Les essais, reprises et nettoyages ne doivent pas être comprimés entre la dernière pose et la réception.
Recommandation 6 : suivre le chemin critique à chaque réunion
Un retard non critique aujourd’hui peut devenir critique après consommation de sa marge.
Recommandation 7 : analyser les effets en cascade
La conséquence finale d’un décalage peut être supérieure à sa durée initiale.
Recommandation 8 : conserver toutes les versions
L’historique du planning constitue un outil de pilotage et un élément de preuve en cas de litige.
À retenir
Le planning détaillé transforme le projet en une succession de tâches ordonnées, attribuées et contrôlables.
Il doit intégrer :
- les études
- les validations
- les approvisionnements
- les concessionnaires
- les travaux préparatoires
- le gros œuvre
- le second œuvre
- les finitions
- les essais
- le nettoyage
- la réception
Chaque tâche doit indiquer :
- sa durée
- ses dépendances
- son responsable
- ses conditions de commencement
- ses conditions d’achèvement
- sa marge éventuelle
Les temps de prise, de séchage et de durcissement ne doivent pas être traités comme des délais forfaitaires universels. Ils dépendent du produit, du support et des conditions réelles, et peuvent nécessiter des contrôles avant la prestation suivante.
Le chemin critique regroupe les tâches dont le décalage affecte directement la date finale. Il doit être réexaminé à chaque mise à jour.
Un planning actualisé ne modifie pas automatiquement la date contractuelle. Toute prolongation opposable doit être traitée selon le contrat.
Enfin, les essais, les corrections, la remise des documents et le nettoyage doivent être planifiés avant la réception, et non ajoutés après la date théorique d’achèvement.
Pour approfondir le sujet, découvrez nos expertises dédiées : Assistance suivi de chantier et Suivi des travaux de renovation.
Besoin d’un accompagnement personnalisé pour votre projet ?
Nous contacterSources principales
- Code du travail, article L. 4532-2, coordination des interventions simultanées ou successives des entreprises et organisation des moyens communs.
- INRS, préparation et organisation d’un chantier BTP : anticipation, délais réalistes, planning prévisionnel, approvisionnements, circulations et coordination.
- INRS, coordination SPS : planification des interventions et prévention des risques liés à la coactivité.
- Enedis, étapes et délais prévisionnels d’un raccordement électrique, coordination avec les travaux préalables du projet.
- Code civil, article 1792-6, définition et caractère contradictoire de la réception des travaux.
