La réunion de chantier est l’un des principaux outils de pilotage de l’exécution des travaux. Elle permet de suivre l’avancement, de coordonner les entreprises, de traiter les retards, de programmer les contrôles et de formaliser les décisions. Encore faut-il l’organiser correctement, en distinguant les faits, les décisions et les modifications du contrat, et en adaptant sa fréquence aux risques réels du chantier.

Laurent Hojan

Contenu à visée informative rédigé par Laurent Hojan

Sommaire

Quel est le rôle d’une réunion de chantier ?

La réunion de chantier est un rendez-vous périodique organisé pendant l’exécution des travaux afin de :

  • constater l’avancement réel
  • comparer cet avancement au planning
  • coordonner les entreprises
  • identifier les difficultés
  • vérifier les documents manquants
  • préparer les prochaines interventions
  • définir les contrôles nécessaires
  • formaliser les décisions
  • traiter les retards
  • rappeler les mesures de sécurité
  • consigner les actions à accomplir

Elle constitue un outil de pilotage et de preuve.

Elle ne doit pas se réduire à une visite générale suivie d’échanges oraux. Chaque réunion doit normalement aboutir à un compte rendu indiquant :

  • ce qui a été constaté
  • ce qui a été décidé
  • qui doit agir
  • dans quel délai
  • quels sujets restent en attente

L’Ordre des architectes présente le rendez-vous de chantier comme un temps structurant permettant de suivre l’avancement, de coordonner les interventions et de sécuriser les décisions prises pendant les travaux.

Les réunions de chantier sont-elles obligatoires ?

Il n’existe pas de règle générale imposant une réunion périodique pour tout chantier privé de rénovation.

Elles peuvent cependant être :

  • prévues par le contrat de maîtrise d’œuvre
  • inscrites dans les marchés de travaux
  • organisées par l’entreprise générale
  • nécessaires à la coordination de plusieurs entreprises
  • imposées par la complexité technique
  • indispensables au contrôle des ouvrages avant leur fermeture

Lorsqu’un contrat prévoit une réunion hebdomadaire ou une mission de direction de l’exécution, cette obligation doit être respectée conformément au contenu exact de la mission. Les contrats doivent être exécutés de bonne foi.

Une réunion générale ne remplace pas :

  • une inspection de sécurité réglementaire
  • une inspection commune organisée dans le cadre d’une coordination SPS
  • un contrôle du bureau d’études
  • une réception de support
  • un point d’arrêt
  • un essai
  • la réception des travaux

Pourquoi faut-il formaliser les réunions ?

Sans compte rendu, il devient difficile de prouver :

  • qu’un retard a été signalé
  • qu’une entreprise a été alertée
  • qu’un document a été demandé
  • qu’une non-conformité était visible
  • qu’une décision devait être prise
  • qu’un choix du maître d’ouvrage était attendu
  • qu’un ouvrage ne devait pas être recouvert
  • qu’un travail supplémentaire a été proposé ou refusé

Celui qui réclame l’exécution d’une obligation doit pouvoir la prouver. L’entreprise qui affirme avoir exécuté, corrigé ou remis un document doit également pouvoir justifier cette affirmation.

Un compte rendu électronique peut constituer une preuve au même titre qu’un écrit papier si son auteur est identifiable et si le document est établi et conservé de manière à en garantir l’intégrité.

Existe-t-il une fréquence obligatoire ?

Non.

La fréquence doit être adaptée :

  • à la durée du chantier
  • au nombre d’entreprises
  • à la complexité
  • à la rapidité d’avancement
  • aux risques
  • aux phases sensibles
  • au niveau de mission confié au maître d’œuvre

Quelle fréquence prévoir selon le chantier ?

Chantier simple avec une seule entreprise

Une réunion peut être organisée :

  • au démarrage
  • avant une phase importante
  • à mi-parcours
  • avant la réception

Cette organisation ne convient que si les travaux sont simples, courts et sans interface complexe.

Rénovation avec plusieurs entreprises

Une réunion hebdomadaire est souvent adaptée.

Elle permet de traiter rapidement :

  • les interactions entre lots
  • les documents
  • les retards
  • les choix
  • les travaux cachés
  • les approvisionnements

Chantier long ou peu actif

Une réunion tous les quinze jours peut être suffisante pendant certaines périodes.

Une fréquence renforcée doit toutefois être prévue à l’approche :

  • d’une démolition structurelle
  • d’une fermeture de cloisons
  • d’un coulage
  • d’une mise hors d’eau
  • d’une pose de revêtement sensible
  • des essais
  • de la réception

Faut-il conserver le même rythme pendant tout le chantier ?

Non.

La fréquence peut évoluer.

Réunions rapprochées

Elles sont utiles pendant :

  • les démolitions
  • le gros œuvre
  • les interfaces de réseaux
  • les phases de découverte
  • la fin de chantier

Réunions espacées

Elles peuvent être suffisantes pendant :

  • une période de fabrication en atelier
  • un séchage long
  • une attente administrative
  • une phase exécutée par une seule entreprise autonome

Que faire entre deux réunions ?

Les urgences ne doivent pas attendre la réunion suivante.

Une procédure distincte doit être prévue pour :

  • les dangers
  • les fuites
  • les arrêts de chantier
  • les découvertes imprévues
  • les documents bloquant l’exécution
  • les modifications urgentes
  • les incidents affectant les voisins

Qui doit être présent ?

La liste dépend de l’ordre du jour.

Peuvent notamment participer :

  • le maître d’ouvrage
  • le maître d’œuvre
  • l’architecte
  • l’assistant à maîtrise d’ouvrage
  • l’OPC
  • l’entreprise générale
  • les entreprises concernées
  • les sous-traitants utiles
  • les bureaux d’études
  • le coordonnateur SPS
  • le contrôleur technique
  • le syndic ou le gestionnaire
  • un expert bâtiment
  • un fabricant ou son représentant

Toutes les entreprises doivent-elles assister à chaque réunion ?

Non.

Il est préférable de convoquer les entreprises :

  • présentes sur le chantier
  • intervenant prochainement
  • concernées par une interface
  • devant produire un document
  • responsables d’une anomalie
  • nécessaires à une décision

Une entreprise qui ne sera pas concernée pendant plusieurs semaines ne doit pas nécessairement assister à toutes les réunions.

Elle doit néanmoins recevoir les informations susceptibles d’affecter :

  • son intervention
  • son prix
  • son délai
  • ses supports
  • ses commandes
  • sa sécurité

Qui doit représenter l’entreprise ?

La personne présente doit pouvoir :

  • expliquer l’avancement
  • engager les moyens nécessaires
  • recevoir des instructions
  • proposer une solution
  • confirmer une date
  • transmettre les décisions à ses équipes

La présence d’un ouvrier ne remplace pas nécessairement celle :

  • du chef de chantier
  • du conducteur de travaux
  • du dirigeant
  • du technicien chargé des études

Le maître d’ouvrage doit-il participer à toutes les réunions ?

Sa participation dépend de l’organisation retenue.

Il peut être utile qu’il soit présent lorsque la réunion porte sur :

  • un choix esthétique
  • un avenant
  • un arbitrage budgétaire
  • une modification du programme
  • une prolongation
  • un désaccord important
  • la préparation de la réception

Une présence permanente peut toutefois produire des difficultés si le maître d’ouvrage :

  • donne directement des instructions contradictoires
  • modifie oralement les prestations
  • court-circuite le maître d’œuvre
  • intervient dans l’organisation interne des entreprises
  • commande des suppléments sans prix

Le sous-traitant peut-il participer directement ?

Oui, pour les sujets techniques relevant de son lot.

L’entreprise principale doit toutefois rester l’interlocuteur contractuel du maître d’ouvrage.

Les décisions relatives au marché, au prix, au délai, aux réserves et au paiement doivent être adressées et confirmées à l’entreprise principale.

Faut-il établir un ordre du jour ?

Oui.

Il peut comprendre :

  1. Actions de la réunion précédente.
  2. Avancement.
  3. Planning.
  4. Retards.
  5. Difficultés techniques.
  6. Documents attendus.
  7. Choix et validations.
  8. Travaux supplémentaires.
  9. Contrôles et points d’arrêt.
  10. Sécurité.
  11. Prochaines interventions.
  12. Date de la réunion suivante.

Quels documents préparer ?

  • dernier compte rendu
  • planning à jour
  • plans applicables
  • tableau des documents
  • tableau des choix
  • situations de travaux utiles
  • photographies
  • fiches de non-conformité
  • notes de calcul
  • demandes d’avenants
  • procès-verbaux d’essai
  • liste des réserves ou actions

Faut-il visiter le chantier avant de commencer la réunion ?

Cette méthode est souvent utile.

Elle permet de relever :

  • l’état réel
  • les zones actives
  • les ouvrages cachés à contrôler
  • les protections
  • les matériaux présents
  • les anomalies
  • les conditions de sécurité

La réunion peut ensuite se poursuivre dans un espace permettant :

  • d’examiner les plans
  • de noter les décisions
  • de comparer le planning
  • de signer les documents

Comment numéroter les réunions ?

Il est recommandé d’utiliser une numérotation continue :

Réunion de chantier n° 01 – 12 août 2026.

Chaque compte rendu doit rappeler :

  • le chantier
  • la date
  • l’heure
  • les participants
  • le numéro de la réunion précédente
  • la date de la prochaine réunion

Comment présenter l’avancement ?

L’avancement doit être analysé :

  • par lot
  • par zone
  • par tâche
  • par rapport au planning
  • selon un résultat contrôlable

Il ne suffit pas d’écrire : le chantier avance normalement.

Il est préférable d’indiquer : les déposes du premier étage sont achevées. Les évacuations de la salle de bains restent à déposer. La maçonnerie ne pourra commencer qu’après cette intervention prévue le 13 août.

suivi avancement travaux par lot et zone chantier

Quels états distinguer ?

Non commencé

Aucune intervention effective.

En préparation

Études, commande ou installation en cours.

En cours

Travail matériellement commencé.

Achevé par l’entreprise

L’entreprise considère sa prestation terminée.

À contrôler

L’ouvrage doit être vérifié avant d’être accepté comme terminé.

Achevé avec réserves

Des corrections limitées restent nécessaires.

Bloqué

La tâche ne peut pas progresser.

Suspendu

La poursuite a été formellement interrompue.

Comment mesurer l’avancement ?

Il peut être exprimé par :

  • quantités réalisées
  • pièces terminées
  • zones achevées
  • jalons atteints
  • pourcentage pondéré
  • travaux contrôlés

Un pourcentage ne doit pas être inventé uniquement pour faciliter la facturation.

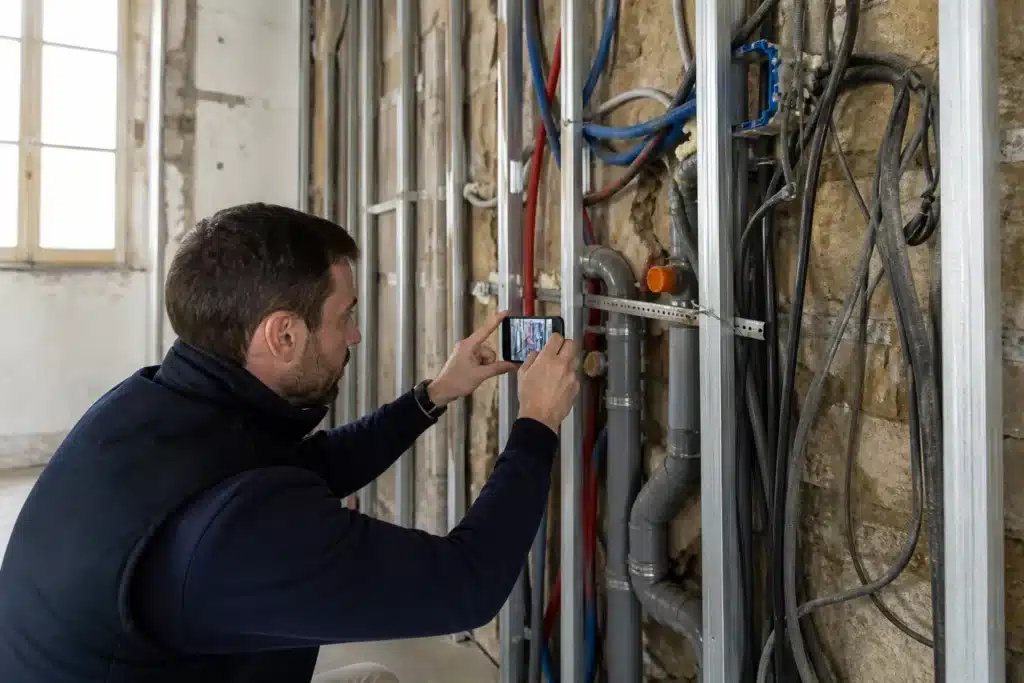

Faut-il photographier l’avancement ?

Oui, notamment pour :

  • les ouvrages cachés
  • les étapes structurelles
  • les réseaux
  • l’étanchéité
  • l’isolation
  • les protections
  • les non-conformités
  • les reprises

Les photographies doivent être :

  • datées
  • localisées
  • légendées
  • rattachées au compte rendu

Comment traiter un retard pendant la réunion ?

Il faut déterminer :

  1. La tâche concernée.
  2. La date initialement prévue.
  3. L’avancement réel.
  4. La cause.
  5. La partie à laquelle elle est imputable.
  6. La marge encore disponible.
  7. L’incidence sur les tâches suivantes.
  8. L’incidence sur la date finale.
  9. Les mesures de rattrapage.

Quelles causes distinguer ?

Retard de l’entreprise

  • effectif insuffisant
  • commande tardive
  • absence d’un sous-traitant
  • mauvaise organisation
  • reprise d’une malfaçon
  • document d’exécution non produit

Retard du maître d’ouvrage

  • choix non transmis
  • modification tardive
  • accès non disponible
  • fourniture restant à sa charge non livrée
  • paiement exigible non réglé

Retard d’un autre lot

  • support non terminé
  • réservation oubliée
  • travaux empêchant l’accès
  • essai non réalisé

Cause extérieure

  • événement imprévisible
  • concessionnaire
  • décision administrative
  • intempérie réellement empêchante selon le contrat
traitement retards chantier plan de rattrapage

Une réunion peut-elle accorder une prolongation ?

Oui si la personne qui accepte la prolongation dispose du pouvoir nécessaire et si la décision est suffisamment précise.

Le compte rendu doit indiquer :

  • la cause
  • le nombre de jours
  • l’ancienne date
  • la nouvelle date
  • les éventuelles conséquences financières
  • l’accord des parties habilitées

Une simple mention : le planning est décalé. ne modifie pas nécessairement la date contractuelle. Les contrats ne peuvent être modifiés que par le consentement mutuel des parties ou dans les cas prévus par la loi.

Que doit contenir un plan de rattrapage ?

  • moyens supplémentaires
  • nouvelle organisation
  • intervention par zone
  • nouvelles dates
  • modification de l’ordre des tâches
  • livraison anticipée
  • maintien des contrôles
  • risques liés à la coactivité

Le rattrapage ne doit pas conduire à supprimer :

  • un séchage
  • un contrôle
  • une protection
  • une étape de sécurité
  • une validation technique

Quels sujets doivent être présentés ?

  • incohérence entre plans et existant
  • support insuffisant
  • réseau non repéré
  • dimension imprévue
  • humidité
  • fissure
  • élément structurel différent
  • impossibilité de raccordement
  • produit incompatible
  • réservation manquante
  • difficulté d’accès
  • désordre découvert après dépose

Comment les décrire ?

Le compte rendu doit distinguer :

Le fait constaté

Une canalisation non représentée traverse la zone prévue pour l’appui de la poutre.

Le risque

Le percement ou le déplacement ne peut être réalisé sans vérification.

L’action immédiate

Les travaux sont suspendus dans cette zone.

L’étude nécessaire

Le BET structure et le plombier doivent proposer une solution coordonnée.

La décision attendue

Solution et chiffrage à remettre avant le 18 août.

Faut-il décider immédiatement ?

Non lorsque les informations sont insuffisantes.

Il peut être nécessaire de demander :

  • un sondage
  • un calcul
  • une fiche technique
  • l’avis d’un fabricant
  • un relevé
  • une investigation
  • plusieurs variantes

Une décision rapide mais techniquement non vérifiée peut créer un désordre plus important que la difficulté initiale.

Peut-on poursuivre les autres travaux ?

Oui lorsque les zones sont indépendantes et que leur poursuite :

  • ne masque pas la difficulté
  • ne rend pas la décision irréversible
  • ne crée pas un danger
  • ne compromet pas la solution future

Qu’est-ce qu’une véritable décision de chantier ?

Une décision doit identifier :

  • son objet
  • son auteur
  • les personnes concernées
  • les documents de référence
  • la date d’application
  • l’incidence éventuelle sur le prix
  • l’incidence éventuelle sur le délai

Qui peut décider ?

Cela dépend du sujet.

Maître d’ouvrage

  • programme
  • budget
  • options
  • avenants
  • choix esthétiques
  • réception

Maître d’œuvre

Dans les limites de sa mission et de son mandat :

  • instructions d’exécution comprises dans le marché
  • coordination
  • contrôle de conformité au projet
  • demande de correction
  • organisation des visites

Bureau d’études

  • solution de calcul relevant de sa mission
  • dimensionnement
  • prescriptions techniques spécialisées

Entreprise

  • moyens d’exécution
  • organisation interne
  • méthodes relevant de sa responsabilité
  • autocontrôles

Une décision orale est-elle suffisante ?

Elle doit être confirmée par écrit lorsqu’elle porte sur :

  • une modification
  • un prix
  • un délai
  • un arrêt
  • une reprise importante
  • une solution technique
  • un ouvrage devant être recouvert

Une confirmation orale mal retranscrite peut conduire plusieurs entreprises à exécuter des solutions différentes.

Comment rédiger une décision claire ?

Décision 36-04 : le siphon de sol sera déplacé de 150 mm vers le mur est conformément au plan plomberie P-04 indice C. Le plombier vérifiera la pente disponible avant exécution. Cette modification est comprise dans l’avenant n° 2 signé le 10 août. Exécution avant le 14 août.

Quels documents suivre ?

  • plans d’exécution
  • plans de réservation
  • plans de synthèse
  • notes de calcul
  • fiches techniques
  • Avis Techniques
  • procès-verbaux d’essai
  • échantillons
  • attestations d’assurance
  • autorisations
  • agréments de sous-traitants
  • fiches d’autocontrôle
  • situations de travaux
  • plans de récolement

Comment présenter les documents attendus ?

DocumentÉmetteurDestinataireDate prévueStatutBloquant
Note structure indice DBETEntreprise/MOE18 aoûtEn attenteOui
Calepinage SDBCarreleurMOA/MOE16 aoûtÀ corrigerOui pour pose
Fiche VMCEntrepriseBET/MOE15 aoûtReçueNon
Assurance sous-traitantEntreprise principaleMOAImmédiatManquanteOui pour accès
controle reseaux ouvrages caches avant fermeture

Quand un document doit-il bloquer les travaux ?

Lorsqu’il est nécessaire pour :

  • la sécurité
  • le dimensionnement
  • la commande
  • la conformité
  • la réalisation d’un ouvrage caché
  • la coordination avec un autre lot
  • l’assurance

Peut-on autoriser une phase limitée ?

Oui.

Exemple : les déposes non structurelles peuvent continuer. Aucun percement du mur porteur n’est autorisé avant diffusion de la note de calcul validée.

Cette distinction évite un arrêt général inutile tout en préservant le point sensible.

Comment les identifier ?

Une demande constitue un travail supplémentaire lorsqu’elle ajoute ou modifie :

  • une prestation
  • une quantité
  • un matériau
  • une implantation
  • une performance
  • une étude
  • une durée
  • une intervention non comprise

La mention au compte rendu suffit-elle pour commander ?

Pas automatiquement.

Une modification du contrat exige l’accord des parties. Le compte rendu peut servir à constater la demande ou à prouver un accord si son contenu est précis et si les signataires disposent des pouvoirs nécessaires, mais il est préférable d’établir un avenant distinct avant l’exécution.

Quelle procédure suivre ?

  1. Décrire la demande.
  2. Identifier son origine.
  3. Vérifier sa faisabilité.
  4. Examiner les interfaces.
  5. Établir le prix.
  6. Examiner l’effet sur le délai.
  7. Mettre à jour les plans.
  8. Obtenir l’accord écrit.
  9. Exécuter.
  10. Mettre à jour le planning et le décompte.

Que faire en cas d’urgence ?

Les mesures strictement nécessaires à la sécurité ou à la limitation d’un dommage peuvent devoir être prises immédiatement.

Il faut alors :

  • documenter la situation
  • limiter l’intervention aux mesures conservatoires
  • informer le maître d’ouvrage
  • établir rapidement le chiffrage
  • formaliser les travaux définitifs séparément

Comment distinguer supplément et reprise ?

Travail supplémentaire

Il résulte d’une modification ou d’un besoin nouveau non compris dans le marché.

Reprise

Elle vise à corriger une prestation non conforme ou défectueuse comprise dans le marché.

Une entreprise ne doit pas facturer comme supplément la reprise de sa propre malfaçon.

Pourquoi les prévoir en réunion ?

Un contrôle organisé après le recouvrement de l’ouvrage peut devenir :

  • impossible
  • coûteux
  • destructif
  • insuffisant

Quels contrôles planifier ?

Avant coulage ou fermeture

  • armatures
  • réservations
  • réseaux
  • fixations
  • isolation
  • étanchéité
  • renforts
  • supports

Avant revêtement

  • humidité
  • planéité
  • cohésion
  • pente
  • propreté
  • température

Avant mise en service

  • raccordements
  • protections
  • essais
  • réglages
  • sécurité

Avant réception

  • autocontrôles
  • fonctionnement
  • nettoyage
  • documents
  • corrections

Que doit préciser le compte rendu ?

  • ouvrage à contrôler
  • date
  • personne à convoquer
  • documents nécessaires
  • conditions d’accès
  • interdiction de poursuivre avant validation
  • résultat attendu

Qui réalise les contrôles ?

Selon leur nature :

  • entreprise
  • maître d’œuvre
  • bureau d’études
  • contrôleur technique
  • laboratoire
  • fabricant
  • gestionnaire de réseau
  • expert

Le maître d’ouvrage ne doit pas être présenté comme validant techniquement un ouvrage qu’il n’est pas compétent pour contrôler.

La sécurité doit-elle être inscrite à chaque ordre du jour ?

Oui, au moins sous la forme d’un point systématique permettant de signaler :

  • protections collectives manquantes
  • circulations obstruées
  • risque de chute
  • échafaudage modifié
  • étaiement
  • installation électrique provisoire
  • produits dangereux
  • coactivité
  • poussières
  • départ de feu
  • zones occupées
  • sécurisation quotidienne

Qui demeure responsable de la sécurité ?

Chaque employeur doit assurer la sécurité et protéger la santé de ses travailleurs par des actions de prévention, d’information, de formation et une organisation adaptée.

Lorsque plusieurs entreprises interviennent, une coordination doit être organisée pour prévenir les risques liés à leurs interventions simultanées ou successives.

L’intervention d’un coordonnateur SPS ne réduit pas les responsabilités propres des autres participants.

Le compte rendu peut-il se substituer aux documents de sécurité ?

Non.

Selon le chantier, restent notamment nécessaires :

  • plan général de coordination
  • PPSPS
  • inspection commune
  • registre-journal
  • mode opératoire
  • plan d’étaiement
  • permis de feu
  • procédure de consignation
  • repérage amiante avant travaux

Que faire face à un danger immédiat ?

  1. Arrêter la zone concernée.
  2. Interdire l’accès.
  3. Mettre en sécurité.
  4. Informer les responsables.
  5. Consigner le danger.
  6. Définir les mesures correctives.
  7. Autoriser la reprise après contrôle.

Une mention reportée dans le compte rendu plusieurs jours plus tard ne suffit pas à traiter une situation dangereuse.

Pourquoi faut-il la préparer pendant la réunion ?

L’entreprise suivante doit connaître :

  • la date à laquelle elle peut intervenir
  • l’état attendu du support
  • les documents applicables
  • les matériaux disponibles
  • les accès
  • les contrôles à effectuer
  • les tâches qui doivent être terminées avant son arrivée

Quelles questions poser ?

  • Le support sera-t-il réellement prêt ?
  • Les plans sont-ils validés ?
  • Les matériaux sont-ils livrés ?
  • Les protections sont-elles disponibles ?
  • Les réseaux précédents ont-ils été essayés ?
  • L’entreprise a-t-elle confirmé ses effectifs ?
  • Les interfaces ont-elles été vérifiées ?
  • Une autre entreprise travaille-t-elle dans la même zone ?

Faut-il confirmer l’intervention après la réunion ?

Oui.

Le compte rendu peut indiquer : intervention du plaquiste confirmée à compter du 24 août, sous réserve de la réception des réseaux électriques et de plomberie le 21 août.

Lorsque la condition n’est pas remplie, l’entreprise doit être informée immédiatement afin d’éviter :

  • un déplacement inutile
  • une désorganisation
  • un coût d’immobilisation
  • la perte de son créneau

Pourquoi la fixer immédiatement ?

Cette pratique évite :

  • les recherches de disponibilité tardives
  • les périodes sans suivi
  • les absences répétées
  • le report d’une décision importante

Que faut-il préciser ?

  • date
  • heure
  • lieu
  • participants nécessaires
  • sujets prioritaires
  • contrôle prévu avant ou pendant la réunion

Peut-on prévoir une réunion à distance ?

Oui pour les sujets documentaires ou de planning.

Une réunion à distance ne remplace pas une visite lorsque les sujets nécessitent :

  • une constatation matérielle
  • une mesure
  • une vérification de support
  • un contrôle avant fermeture
  • un examen de sécurité
  • une comparaison d’échantillons

Qui doit le rédiger ?

Selon l’organisation :

  • maître d’œuvre
  • architecte
  • OPC
  • entreprise générale
  • assistant à maîtrise d’ouvrage
  • personne désignée contractuellement

Dans quel délai le diffuser ?

Le délai doit permettre aux participants :

  • d’agir avant la prochaine intervention
  • de corriger une erreur
  • de signaler un désaccord
  • de préparer les documents

Pour un chantier actif, une diffusion dans les vingt-quatre à quarante-huit heures est généralement préférable.

redaction compte rendu reunion chantier actions

Que doit contenir l’en-tête ?

  • nom du chantier
  • adresse
  • numéro de réunion
  • date
  • heure
  • rédacteur
  • participants
  • absents
  • destinataires
  • prochaine réunion

Comment structurer les actions ?

SujetConstat ou décisionResponsableÉchéanceStatut
36-01RéseauxEssai avant fermeturePlombier18 aoûtEn cours
36-02StructureNote indice D attendueBET16 aoûtBloquant
36-03CarrelageNouveau calepinageCarreleur17 aoûtÀ corriger
36-04RetardPlan de rattrapageEntreprise générale15 aoûtUrgent

Faut-il reprendre les actions anciennes ?

Oui, jusqu’à leur clôture.

Il faut distinguer :

  • action ouverte
  • action en cours
  • action terminée
  • action annulée
  • action reportée
  • action refusée

Une action ne doit pas disparaître du compte rendu uniquement parce qu’elle n’a pas été exécutée.

Comment traiter les observations ?

Le contrat ou le premier compte rendu doit indiquer :

  • le délai pour répondre
  • l’adresse de transmission
  • la méthode de correction
  • la conservation des versions

Une clause peut préciser : les observations doivent être adressées dans les trois jours ouvrés. L’absence d’observation ne vaut pas acceptation d’une modification du prix, du délai ou du périmètre qui n’aurait pas été expressément approuvée par une personne habilitée.

Faut-il faire signer chaque compte rendu ?

La signature est particulièrement recommandée lorsque le document formalise :

  • une modification
  • une prolongation
  • un arrêt
  • une reprise
  • une réception de support
  • une remise de clés
  • une décision financière

Pour les réunions courantes, la preuve de diffusion et la procédure d’observation peuvent suffire selon le contrat.

Qu’est-ce qu’une présence ponctuelle ?

Une présence ponctuelle peut consister à :

  • assister à une réunion déterminée
  • effectuer une visite technique
  • constater un désordre
  • contrôler un ouvrage particulier
  • donner un avis limité
  • assister le maître d’ouvrage lors d’une phase

Elle ne comprend pas automatiquement :

  • la coordination générale
  • l’établissement du planning
  • la convocation de toutes les entreprises
  • le contrôle régulier de l’avancement
  • la vérification des situations
  • la rédaction de tous les comptes rendus
  • la direction de l’exécution
  • l’assistance à la réception

Qu’est-ce qu’une mission de direction de l’exécution ?

Selon le contrat, elle peut comprendre :

  • l’organisation des réunions
  • la rédaction des comptes rendus
  • le contrôle de la conformité des travaux aux pièces du marché
  • le suivi de l’avancement
  • les instructions nécessaires
  • l’analyse des situations
  • le traitement des interfaces
  • l’alerte du maître d’ouvrage
  • la préparation de la réception

L’étendue exacte dépend de la mission signée.

Une mission complète impose-t-elle une présence permanente ?

Non.

La jurisprudence admet qu’un architecte chargé de la surveillance ou d’une mission complète n’est pas, par principe, tenu d’être constamment présent sur le chantier. Son intervention doit néanmoins être suffisamment régulière et adaptée aux risques, aux phases importantes et aux difficultés visibles.

L’absence de présence permanente ne signifie donc pas l’absence de contrôle.

Le professionnel doit notamment, selon sa mission :

  • organiser des visites aux moments utiles
  • donner les instructions nécessaires
  • détecter les défauts normalement visibles lors de ses interventions
  • ne pas laisser persister des malfaçons graves connues
  • alerter le maître d’ouvrage
  • suivre l’exécution des corrections demandées

Une insuffisance de rigueur dans le suivi d’une mission complète peut engager sa responsabilité lorsque cette carence participe à la réalisation ou à l’aggravation du dommage.

Quelques visites créent-elles automatiquement une mission complète ?

Non.

La participation occasionnelle à des réunions, la transmission d’un plan ou l’aide apportée pour une facture ne suffisent pas automatiquement à établir que le professionnel a accepté une mission complète de coordination, de surveillance et de contrôle.

La qualification dépend :

  • du contrat
  • des honoraires
  • des documents
  • des instructions données
  • des actes réellement accomplis
  • de la manière dont le professionnel s’est présenté aux entreprises et au maître d’ouvrage

Quelle différence avec une surveillance permanente ?

La surveillance permanente suppose une présence beaucoup plus continue et doit être expressément prévue.

Une mission ordinaire de maîtrise d’œuvre n’équivaut généralement pas à :

  • contrôler chaque geste
  • rester quotidiennement sur place
  • remplacer le chef de chantier
  • vérifier constamment les salariés
  • garantir qu’aucune erreur ponctuelle ne sera commise

L’entreprise demeure responsable :

  • de ses méthodes
  • de ses moyens
  • de ses salariés
  • de ses sous-traitants
  • de ses autocontrôles
  • de la conformité de son travail

La présence d’un expert bâtiment vaut-elle maîtrise d’œuvre ?

Non.

Un expert intervenant ponctuellement pour contrôler une phase, relever des non-conformités, assister le maître d’ouvrage ou donner un avis technique ne devient pas automatiquement :

  • maître d’œuvre
  • OPC
  • conducteur de travaux
  • coordonnateur SPS
  • responsable de l’exécution

Sa lettre de mission doit préciser :

  • les visites comprises
  • les ouvrages contrôlés
  • les limites
  • les documents analysés
  • l’absence éventuelle de direction des entreprises
  • l’absence de surveillance permanente

Pourquoi cette distinction est-elle essentielle ?

Elle permet d’éviter que le maître d’ouvrage pense avoir acheté une direction complète alors que la mission prévoit uniquement :

  • deux visites
  • un rapport
  • un avis sur une phase
  • une assistance à la réception

Elle évite également d’imputer au professionnel ponctuellement présent la responsabilité générale de tâches qui ne lui ont pas été confiées.

FonctionVisite ponctuelleDirection de l’exécutionSurveillance permanente
Contrôle d’un point précisOuiOuiOui
Réunions régulièresNon automatiqueGénéralement selon contratOui
Comptes rendus générauxNonSelon contratOui
Coordination des lotsNonSelon missionOui
Suivi du planningLimitéOui selon contratOui
Contrôle de chaque gesteNonNonPlus étendu, sans remplacer l’entreprise
Présence quotidienneNonNon automatiqueSelon engagement
Instructions généralesLimitées au sujetOui dans le mandatOui
Analyse des situationsNon automatiqueSelon contratSelon contrat
Assistance à la réceptionSeulement si prévueSouvent comprise selon missionSelon contrat

Méthode d’organisation d’une réunion

Étape 1 : préparer les constats

  • visiter les zones
  • consulter le planning
  • reprendre les actions
  • vérifier les documents
  • identifier les ouvrages à contrôler

Étape 2 : convoquer les personnes utiles

Avec l’ordre du jour et les documents.

Étape 3 : contrôler l’avancement

Par zone et par lot.

Étape 4 : examiner les écarts

  • retard
  • défaut
  • document manquant
  • approvisionnement
  • choix en attente

Étape 5 : traiter les interfaces

Identifier les dépendances entre entreprises.

Étape 6 : prendre les décisions possibles

Uniquement avec les informations et les pouvoirs nécessaires.

Étape 7 : enregistrer les demandes de modification

Sans autoriser automatiquement leur exécution.

Étape 8 : programmer les contrôles

Avant les opérations irréversibles.

Étape 9 : préparer les prochaines interventions

Vérifier les supports, plans, matériaux et accès.

Étape 10 : examiner la sécurité

Et agir immédiatement en cas de danger.

Étape 11 : fixer les actions

Avec un responsable et une échéance.

Étape 12 : fixer la prochaine réunion

Avant de clôturer les échanges.

Étape 13 : diffuser rapidement

Avec les annexes et photographies utiles.

Étape 14 : suivre les actions

Sans attendre la réunion suivante pour les urgences ou blocages.

Signaux d’alerte

Une vigilance particulière est nécessaire lorsque :

  • aucune réunion régulière n’est prévue malgré plusieurs entreprises
  • les entreprises indispensables sont systématiquement absentes
  • le compte rendu ne distingue pas constat et décision
  • aucune échéance n’est indiquée
  • les actions disparaissent sans être clôturées
  • le planning n’est jamais actualisé
  • les retards sont mentionnés sans cause ni incidence
  • les travaux cachés ne sont pas contrôlés
  • les documents manquants ne bloquent pas les ouvrages sensibles
  • les suppléments sont décidés oralement
  • le maître d’ouvrage donne directement des ordres aux sous-traitants
  • les problèmes de sécurité sont reportés à la réunion suivante
  • les comptes rendus sont diffusés plusieurs semaines plus tard
  • une mission ponctuelle est présentée comme une maîtrise d’œuvre complète
  • une mission complète est réduite à quelques visites non adaptées aux phases critiques

Quelles sont les principales erreurs à éviter ?

Les erreurs fréquentes consistent à :

  • organiser des réunions sans visiter le chantier
  • convoquer systématiquement tout le monde sans ordre du jour
  • ne pas inviter l’entreprise réellement concernée
  • accepter un représentant sans pouvoir de décision
  • annoncer un pourcentage d’avancement non vérifié
  • confondre retard de tâche et retard final
  • décider techniquement sans étude suffisante
  • laisser les décisions orales sans confirmation
  • considérer le compte rendu comme un avenant automatique
  • exécuter des travaux supplémentaires avant chiffrage
  • fermer un ouvrage avant le contrôle prévu
  • confondre rappel de sécurité et transfert de responsabilité
  • programmer une intervention alors que le support n’est pas prêt
  • ne pas fixer la réunion suivante
  • supprimer les anciennes versions des comptes rendus
  • croire qu’un maître d’œuvre doit être constamment présent
  • considérer quelques visites comme une direction complète
  • ne pas définir la mission dans une lettre ou un contrat précis

Recommandations de Check my House

Recommandation 1 : adapter la fréquence aux risques

Les phases structurelles, les fermetures et la fin de chantier nécessitent un suivi plus rapproché.

Recommandation 2 : produire un compte rendu orienté vers l’action

Chaque sujet doit aboutir à :

  • un constat
  • une décision ou une attente
  • un responsable
  • une échéance

Recommandation 3 : maintenir les actions jusqu’à leur clôture

Une action non exécutée ne doit pas disparaître au compte rendu suivant.

Recommandation 4 : distinguer demande et autorisation

L’inscription d’un travail supplémentaire à l’ordre du jour ne vaut pas accord financier.

Recommandation 5 : programmer les contrôles avant recouvrement

Les réseaux, renforts, étanchéités et isolations doivent être documentés avant fermeture.

Recommandation 6 : traiter immédiatement la sécurité

La réunion sert à suivre la prévention, mais un danger impose une action sans délai.

Recommandation 7 : définir précisément la mission du professionnel

Le nombre de visites, les réunions, les comptes rendus, le suivi des situations et l’assistance à la réception doivent être écrits.

Recommandation 8 : ne pas confondre absence de permanence et absence de contrôle

Une direction de chantier ne nécessite pas une présence continue, mais impose un suivi adapté aux phases et aux risques prévus par la mission.

À retenir

La réunion de chantier permet de suivre :

  • l’avancement
  • les retards
  • les difficultés techniques
  • les documents manquants
  • les travaux supplémentaires
  • les contrôles
  • la sécurité
  • les prochaines interventions

Sa fréquence doit être adaptée au nombre d’entreprises, au rythme du chantier et aux phases sensibles.

Tous les intervenants n’ont pas à assister à chaque réunion, mais les entreprises concernées par les décisions et interfaces doivent être présentes ou correctement représentées.

Le compte rendu doit distinguer :

  • les faits constatés
  • les observations
  • les décisions
  • les modifications contractuelles
  • les actions restant à accomplir

Un compte rendu peut constituer une preuve importante, mais il ne modifie pas automatiquement le marché. Toute modification du prix, du délai ou du périmètre doit être approuvée par les personnes habilitées.

La sécurité doit être examinée régulièrement, sans que la réunion remplace les obligations propres des employeurs, des entreprises ou du coordonnateur SPS.

Enfin, une intervention ponctuelle ne constitue pas automatiquement une mission complète de direction du chantier. Inversement, une mission complète ne suppose pas une présence permanente, mais elle exige un suivi suffisamment rigoureux, organisé et adapté aux risques du projet.

Article rédigé par Laurent Hojan, fondateur de Check my house, cabinet d’expertise bâtiment, depuis 2019.

Contenu à visée informative. Dernière mise à jour le 5 août 2026

Pour approfondir le sujet, découvrez nos expertises dédiées : Assistance suivi de chantier et Suivi des travaux de renovation.

Besoin d’un accompagnement personnalisé pour votre projet ?

Nous contacter

Sources principales

  • Code civil, article 1104, négociation, formation et exécution de bonne foi des contrats.
  • Code civil, article 1193, modification du contrat par consentement mutuel ou pour une cause autorisée par la loi.
  • Code civil, articles 1353 et 1366, charge de la preuve et valeur probante de l’écrit électronique.
  • Code du travail, articles L. 4121-1, L. 4532-2 et L. 4532-6, sécurité des travailleurs, coordination des entreprises et maintien des responsabilités propres de chaque participant.
  • Cour de cassation, mission complète de maîtrise d’œuvre, absence d’obligation générale de présence constante et responsabilité en cas d’insuffisance de direction ou de contrôle ayant contribué au dommage.
  • Cour de cassation, nécessité de caractériser précisément l’acceptation d’une mission complète de coordination, de suivi, de surveillance et de contrôle.
  • Ordre des architectes, fiche-conseil consacrée au rendez-vous de chantier, publiée en juillet 2026.

FAQ associées
