Sur un chantier de rénovation, la découverte d’un imprévu après le début des travaux est fréquente : réseau inconnu, structure différente des plans, bois dégradé, humidité cachée, matériau suspect ou malfaçon ancienne. Cette FAQ explique comment réagir de façon organisée : arrêter et sécuriser, constater, mener les investigations, distinguer mesures d’urgence et réparation définitive, analyser les responsabilités et formaliser la reprise par écrit.

Laurent Hojan

Contenu à visée informative rédigé par Laurent Hojan

Sommaire

Qu’est-ce qu’un imprévu de chantier ?

Un imprévu est une situation découverte après le commencement des travaux et qui n’avait pas été identifiée, ou pas complètement caractérisée, lors de la conception, des diagnostics ou de la consultation des entreprises. Il peut notamment s’agir :

  • d’un réseau inconnu ou mal positionné
  • d’une structure différente des plans
  • d’un bois dégradé
  • d’une humidité cachée
  • d’un matériau susceptible de contenir de l’amiante
  • d’une peinture ou d’un revêtement contenant du plomb
  • d’une fondation insuffisante
  • d’un support instable
  • d’une canalisation défectueuse
  • d’une malfaçon ancienne
  • d’une pollution du sol
  • d’un ouvrage enterré
  • d’une réparation antérieure dissimulée
  • d’un vide non prévu
  • d’un équipement dangereux ou non conforme

L’existence d’un imprévu ne doit pas être confondue avec une erreur d’exécution de l’entreprise actuelle, une prestation oubliée dans le devis, une difficulté qui pouvait être normalement anticipée, une modification demandée par le maître d’ouvrage, une insuffisance des études qui auraient dû être réalisées ou un simple surcoût d’organisation de l’entreprise.

La qualification de la situation détermine ensuite les mesures de sécurité, les investigations, la solution technique, l’incidence sur le planning, le prix, la responsabilité éventuelle et les conditions de reprise.

Quelle doit être la première réaction ?

La première réaction ne doit pas consister à improviser une réparation. Il faut suivre une procédure structurée :

  1. arrêter localement l’intervention concernée
  2. sécuriser les personnes et les ouvrages
  3. éviter toute aggravation
  4. conserver la découverte visible
  5. photographier et mesurer
  6. informer les intervenants compétents
  7. identifier les investigations nécessaires
  8. analyser les solutions
  9. chiffrer les conséquences
  10. décider par écrit avant la reprise

L’employeur doit adapter ses mesures de prévention lorsque les circonstances du chantier changent et mettre en place l’organisation et les moyens nécessaires pour protéger les travailleurs. Une découverte créant un risque nouveau doit donc entraîner une réévaluation immédiate des conditions d’intervention.

Faut-il toujours arrêter l’ensemble du chantier ?

Non. L’arrêt doit être proportionné à la situation. Il peut concerner une pièce, une paroi, une zone de terrassement, un ouvrage structurel, un lot ou les travaux situés à proximité immédiate.

Les autres interventions peuvent continuer lorsqu’elles sont indépendantes, ne masquent pas la découverte, ne créent pas de vibration ou de surcharge, ne compromettent pas les investigations et ne mettent pas les personnes en danger.

Un arrêt général peut toutefois devenir nécessaire en cas de :

  • risque d’effondrement
  • réseau électrique dangereux
  • fuite de gaz
  • présence possible d’amiante dispersé
  • pollution importante
  • contamination par le plomb
  • inondation
  • instabilité du sol
  • dommage menaçant les bâtiments voisins

Qui doit être informé ?

Selon la nature de l’imprévu :

  • le maître d’ouvrage
  • le maître d’œuvre
  • l’architecte
  • l’entreprise principale
  • l’entreprise concernée
  • le bureau d’études structure
  • le géotechnicien
  • le diagnostiqueur
  • le coordonnateur SPS
  • l’exploitant du réseau
  • le syndic
  • l’assureur
  • les services de secours en cas de danger immédiat

L’information doit être transmise rapidement et confirmée par écrit.

Comment établir le premier constat ?

Le constat doit décrire les faits sans attribuer prématurément une responsabilité. Il doit comporter :

  • date et heure
  • localisation
  • personnes présentes
  • travaux en cours
  • circonstances de la découverte
  • état de l’ouvrage
  • dimensions
  • photographies
  • risques apparents
  • mesures immédiatement prises
  • zone arrêtée
  • documents initialement disponibles
  • personnes informées

Exemple de formulation

Lors de la dépose du doublage du mur nord, une canalisation métallique non représentée sur les plans transmis a été découverte à environ 35 cm du sol fini. Son usage et son état ne sont pas établis. Les travaux de percement et de dépose sont suspendus dans un rayon de deux mètres jusqu’à identification du réseau.

Le constat ne doit pas affirmer sans preuve que l’entreprise précédente est responsable. Il doit d’abord enregistrer les faits, par exemple qu’une réparation ancienne et un raccord non documenté ont été découverts.

Réseau inconnu : quelle conduite adopter ?

Quels réseaux peuvent être découverts ?

  • électricité
  • gaz
  • eau potable
  • chauffage
  • évacuation
  • assainissement
  • eaux pluviales
  • télécommunication
  • ventilation
  • ancienne cuve
  • conduite inutilisée
  • réseau enterré extérieur
  • câble ou canalisation abandonné

Pourquoi ne faut-il pas intervenir immédiatement ?

Un réseau non identifié peut être sous tension, sous pression, alimenté en gaz, relié à un autre logement, nécessaire à un équipement, chargé de produits dangereux, structurellement fragile ou amianté. Il ne faut pas le couper, le déplacer, l’ouvrir, le percer, le chauffer ou le mettre en charge avant identification.

Quelles mesures prendre ?

  1. arrêter les travaux à proximité
  2. interdire tout choc ou percement
  3. repérer visuellement le réseau sans le dégrader
  4. rechercher son origine et sa destination
  5. consulter les plans et concessionnaires
  6. faire intervenir le professionnel compétent
  7. mettre hors tension ou isoler lorsque cela est possible et autorisé
  8. réaliser les essais d’identification
  9. reporter le réseau sur les plans
  10. définir les conditions de reprise

Pour les réseaux souterrains en service relevant de la réglementation anti-endommagement, une découverte fortuite ou une position notablement différente des plans peut justifier l’arrêt des travaux adjacents, un constat contradictoire et une décision écrite sur les conditions de reprise.

Que faire si le réseau est endommagé ?

Il faut immédiatement arrêter les machines, supprimer les sources d’ignition si cela peut être fait sans danger, éloigner les personnes, baliser la zone, alerter l’exploitant, appeler les secours si nécessaire et ne pas tenter une réparation improvisée. L’OPPBTP résume cette conduite par la règle des quatre actions : arrêter, alerter, aménager la zone de sécurité et accueillir les secours.

Qui paie la modification du projet ?

La réponse dépend notamment du caractère réellement imprévisible du réseau, des documents remis, des investigations préalables, de la réglementation applicable, des obligations de l’entreprise, de la précision du marché, de l’origine du réseau et des clauses relatives aux aléas. Le coût ne doit pas être attribué automatiquement avant l’analyse du dossier.

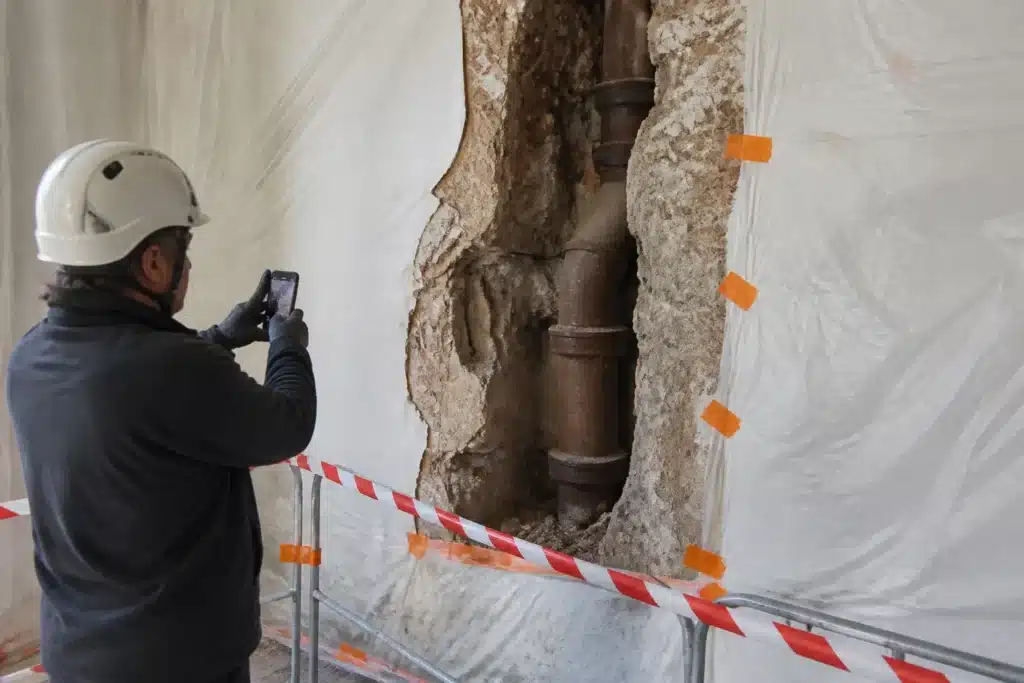

reseau inconnu decouvert et securise dans une paroi

Structure différente des plans

Quelles différences peut-on découvrir ?

  • mur constitué d’un autre matériau
  • épaisseur différente
  • poutre dissimulée
  • solives orientées autrement
  • poteau absent
  • armatures différentes
  • plancher plus faible
  • chaînage interrompu
  • ouverture ancienne rebouchée
  • fondation différente
  • structure composite ou hétérogène
  • réparation antérieure non documentée

Quelle conduite adopter ?

Les travaux affectant la structure doivent être suspendus sur la zone. Il faut ensuite :

  1. maintenir ou renforcer l’étaiement
  2. relever la géométrie réelle
  3. photographier
  4. réaliser les sondages nécessaires
  5. identifier les matériaux
  6. informer le bureau d’études
  7. réviser les hypothèses de calcul
  8. établir une nouvelle note de calcul
  9. modifier les plans d’exécution
  10. faire valider le nouveau phasage

Une note de calcul fondée sur une structure théorique ne peut pas être appliquée sans réexamen lorsque la réalité découverte est sensiblement différente.

Peut-on adapter directement la solution sur place ?

Non lorsque l’adaptation concerne notamment une section, un appui, un ferraillage, un ancrage, un poteau, une poutre, une trémie, une fondation, un étaiement ou un assemblage. La solution doit être validée par le professionnel chargé de la conception structurelle.

Que faire si la différence améliore apparemment la structure ?

Même une différence apparemment favorable doit être vérifiée. Une poutre plus grande peut transmettre des charges supplémentaires, être insuffisamment appuyée, masquer une corrosion, ne pas être correctement assemblée ou avoir été installée pour compenser un ancien désordre. Il ne faut pas conclure uniquement à partir de l’apparence.

Bois dégradé : quels signes et quelles mesures ?

Quels signes peuvent être découverts ?

  • bois ramolli
  • pourriture
  • coloration anormale
  • moisissure
  • galerie d’insecte
  • vermoulure
  • perte de section
  • fissure importante
  • déformation
  • assemblage desserré
  • humidité élevée
  • odeur fongique
  • mérule ou autre champignon suspecté

Le bois est particulièrement sensible à l’eau et peut être affecté par des champignons ou des insectes xylophages. Les conséquences peuvent devenir graves lorsqu’un élément porteur n’est pas diagnostiqué et traité à temps.

Quelles mesures immédiates prendre ?

Lorsque le bois participe à la structure, il faut interdire les surcharges, limiter les vibrations, étayer si nécessaire, empêcher une nouvelle entrée d’eau, maintenir la ventilation, ne pas enfermer le bois et éviter de retirer les parties dégradées sans analyse.

Quelles investigations réaliser ?

  • mesure d’humidité
  • sondage mécanique
  • ouverture localisée
  • examen des assemblages
  • identification des insectes ou champignons
  • prélèvement en cas de doute
  • mesure de la section saine résiduelle
  • analyse des appuis
  • recherche de la source d’eau
  • étude structurelle

Faut-il uniquement traiter le bois ?

Non. Il faut traiter simultanément la cause de l’humidité, l’éventuelle infestation, la perte de capacité mécanique, les matériaux voisins contaminés, la ventilation de la zone et la réparation ou le remplacement de l’élément. Un traitement insecticide ou fongicide ne restitue pas la résistance mécanique d’une pièce ayant perdu une partie importante de sa section.

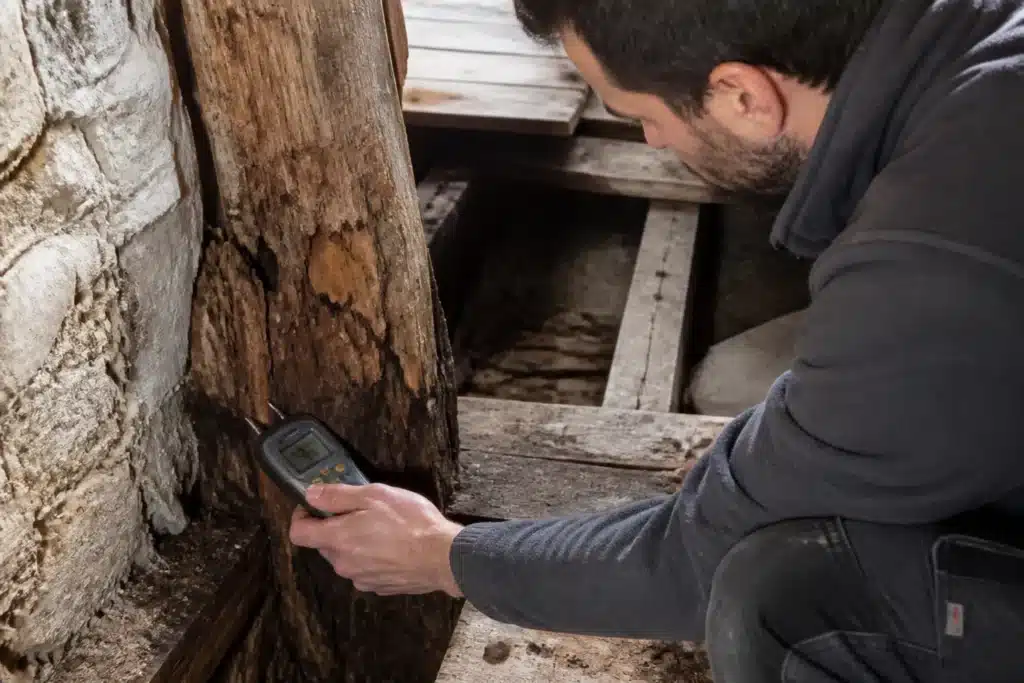

bois degrade et humidite cachee mesures sur un chantier

Humidité cachée : pourquoi ne pas refermer rapidement ?

Où peut-elle être découverte ?

  • derrière un doublage
  • sous un revêtement de sol
  • dans un plafond
  • dans une isolation
  • derrière un meuble fixe
  • en pied de mur
  • sous une douche
  • dans une toiture
  • autour d’une canalisation
  • dans un mur enterré
  • dans une ossature bois

Quelles causes rechercher ?

  • fuite active
  • ancienne fuite
  • infiltration
  • défaut d’étanchéité
  • remontée capillaire
  • condensation
  • réseau défectueux
  • humidité de construction
  • défaut de drainage
  • défaut de ventilation
  • humidité enfermée par des travaux antérieurs

Pourquoi ne faut-il pas refermer rapidement ?

Une humidité enfermée peut provoquer des moisissures, un développement fongique, de la corrosion, une perte de performance de l’isolation, une dégradation du plâtre, un décollement des revêtements, une déformation des bois et une altération de la qualité de l’air. L’AQC recommande de mesurer l’humidité des supports exposés à une infiltration, à un confinement humide ou aux intempéries avant les travaux d’isolation et de fermeture, puis d’appliquer des mesures correctives adaptées telles que ventilation, déshumidification ou remplacement des supports dégradés.

Quelles investigations réaliser ?

  • recherche de fuite
  • humidimétrie
  • mesure de température et d’humidité relative
  • ouverture exploratoire
  • inspection de la paroi
  • thermographie dans des conditions adaptées
  • analyse des sels
  • contrôle de ventilation
  • inspection des évacuations
  • suivi dans le temps

Quand peut-on refermer ?

Lorsque la cause est identifiée et traitée, les matériaux incompatibles avec la conservation déposés, le séchage suffisant, les mesures compatibles avec le nouveau complexe, aucune reprise d’eau observée, le dispositif de ventilation fonctionnel et le contrôle documenté. Une surface sèche au toucher ne prouve pas que la paroi est sèche en profondeur.

Amiante : pourquoi la découverte est-elle critique ?

L’amiante peut être présent notamment dans les flocages, calorifugeages, faux plafonds, plaques, conduits, colles, dalles de sol, joints, mastics, enduits, peintures, éléments de couverture et équipements ou installations anciennes. Le maître d’ouvrage, le donneur d’ordre ou le propriétaire qui programme une opération susceptible d’exposer des travailleurs à l’amiante doit faire réaliser un repérage adapté à la nature et au périmètre de l’intervention.

Que faire en présence d’un matériau suspect ?

  1. arrêter immédiatement l’intervention sur le matériau
  2. ne pas casser, percer, poncer ou déplacer
  3. éloigner les personnes non nécessaires
  4. fermer ou baliser la zone
  5. arrêter les circulations d’air susceptibles de disperser les fibres, sous contrôle compétent
  6. informer le maître d’ouvrage et les entreprises
  7. faire évaluer la situation par un opérateur compétent
  8. organiser les prélèvements et analyses nécessaires
  9. définir la procédure de travaux adaptée
  10. nettoyer ou traiter la zone selon un protocole professionnel

L’identification visuelle ne suffit pas à conclure avec certitude à la présence ou à l’absence d’amiante.

Un diagnostic immobilier existant suffit-il ?

Pas nécessairement. Un diagnostic établi pour une vente, une location ou la constitution d’un dossier amiante peut ne pas couvrir le périmètre précis des travaux, les matériaux cachés, les parties destructives, les équipements affectés indirectement ou les couches devenues accessibles pendant le chantier. Le repérage avant travaux doit être adapté au programme réel des interventions. Lorsque certaines parties ne pouvaient pas être accessibles avant le chantier, l’arrêté du 16 juillet 2019 prévoit des investigations complémentaires au fur et à mesure de leur accessibilité.

Peut-on poursuivre les autres travaux ?

Uniquement s’ils n’affectent pas le matériau suspect, ne créent pas de vibration, ne dispersent pas de poussière, ne traversent pas la zone et n’exposent pas les travailleurs ou occupants. La décision doit être prise après analyse du risque.

Qui peut intervenir ?

Les travaux doivent être confiés à des entreprises disposant des compétences, de l’organisation, des modes opératoires, des protections et des qualifications ou certifications requises selon la nature de l’intervention. Le traitement des déchets doit également suivre la filière adaptée.

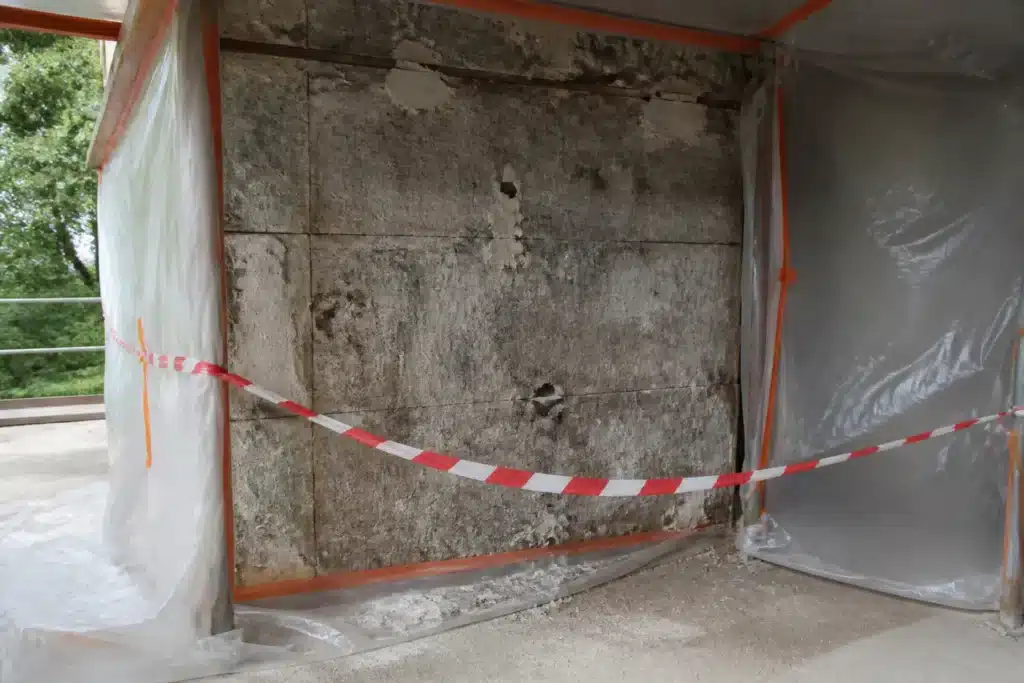

zone balisee autour d un materiau suspect sur un chantier

Plomb : où le rencontrer et que faire ?

Où peut-on rencontrer du plomb ?

  • peintures anciennes
  • couches recouvertes par des peintures récentes
  • menuiseries
  • volets
  • garde-corps
  • éléments métalliques
  • canalisations
  • couvertures
  • soudures
  • certains revêtements

Les travaux de rénovation sur des peintures anciennes peuvent produire des poussières ou fumées contenant du plomb. L’INRS recommande une évaluation spécifique du risque et des méthodes limitant l’émission et la dispersion des poussières.

Que faire lors de la découverte d’une peinture suspecte ?

  • suspendre le ponçage, décapage, perçage ou grattage
  • empêcher la dispersion des poussières
  • protéger les occupants
  • isoler la zone
  • faire réaliser les analyses nécessaires
  • adapter le mode opératoire
  • prévoir l’aspiration à la source
  • organiser le nettoyage spécialisé
  • gérer les déchets
  • contrôler l’état final des locaux

Le CREP suffit-il pour préparer les travaux ?

Pas toujours. Le constat de risque d’exposition au plomb répond principalement à un objectif de santé publique lié au logement. Une intervention professionnelle peut nécessiter une analyse plus adaptée au périmètre des travaux, aux couches réellement affectées, aux techniques prévues, au risque de poussière et aux travailleurs exposés. L’INRS recense des préconisations spécifiques pour le diagnostic plomb avant travaux, distinctes du seul diagnostic immobilier de vente ou de location.

Peut-on simplement recouvrir la peinture ?

Cela dépend de son état, de son adhérence, de l’usage, de l’exposition, de la présence d’enfants, du projet, des prescriptions sanitaires et de la durabilité du recouvrement. Un recouvrement ne doit pas être décidé sans évaluer les risques liés à la préparation du support et à sa dégradation future.

Fondation insuffisante : quelle conduite adopter ?

Comment une insuffisance peut-elle être découverte ?

  • fondation moins profonde que prévu
  • largeur insuffisante
  • absence de fondation sous un mur
  • maçonnerie directement posée sur le sol
  • béton dégradé
  • fondation excentrée
  • sol remanié
  • vide
  • tassement
  • fissuration
  • reprise ancienne non documentée
  • charge nouvelle incompatible

Quelle conduite adopter ?

Lorsque les travaux modifient les charges ou les appuis :

  1. suspendre la démolition ou la mise en charge
  2. étayer lorsque nécessaire
  3. réaliser les reconnaissances
  4. relever les dimensions
  5. examiner le sol
  6. consulter le bureau d’études structure
  7. consulter le géotechnicien si nécessaire
  8. vérifier les fondations voisines
  9. calculer la solution de renforcement
  10. établir le phasage de reprise en sous-œuvre

Quelles investigations peuvent être nécessaires ?

  • fouille de reconnaissance
  • sondage géotechnique
  • relevé des fissures
  • nivellement
  • mesure de portance
  • identification du sol
  • contrôle des fondations voisines
  • étude de tassement
  • inspection des réseaux enterrés

Peut-on élargir une fondation directement ?

Non. Une reprise peut déplacer les charges ou déstabiliser temporairement le bâtiment. Le phasage doit notamment définir les longueurs de passes, l’étaiement, les terrassements, le bétonnage, les temps de prise, le transfert des charges, le traitement des interfaces et la surveillance des déplacements.

Support instable : pourquoi ne pas poursuivre ?

Quels supports peuvent être concernés ?

  • mur friable
  • enduit décollé
  • chape pulvérulente
  • plancher souple
  • cloison mal fixée
  • ancien carrelage décollé
  • maçonnerie fissurée
  • support humide
  • bois dégradé
  • peinture non adhérente
  • sol remblayé sans compactage suffisant

Pourquoi ne faut-il pas poursuivre ?

La pose d’une nouvelle prestation sur un support instable peut provoquer un décollement, une fissuration, un affaissement, une rupture, une infiltration, une déformation, une chute et une perte de garantie.

Quels contrôles effectuer ?

  • examen visuel
  • mesure d’humidité
  • sondage
  • test de cohésion
  • essai d’arrachement
  • contrôle de planéité
  • recherche de fissures
  • ouverture exploratoire
  • contrôle structurel
  • mesure de déformation

Qui décide de la préparation nécessaire ?

Selon le support : entreprise utilisatrice, maître d’œuvre, bureau d’études, fabricant, laboratoire ou expert. La méthode peut comprendre la purge, la réparation, la consolidation, le remplacement, le séchage, le renforcement, le ragréage, le primaire ou une reprise structurelle.

Canalisation défectueuse : quelles mesures et essais ?

Quels défauts peut-on découvrir ?

  • fuite
  • corrosion
  • raccord non étanche
  • écrasement
  • contrepente
  • diamètre insuffisant
  • tuyau en plomb
  • canalisation non fixée
  • raccord inaccessible
  • matériau incompatible
  • évacuation obstruée
  • réseau commun non identifié
  • réparation ancienne fragile

Quelles mesures prendre ?

  • fermer l’alimentation si nécessaire
  • récupérer ou évacuer l’eau
  • protéger les installations électriques
  • empêcher l’humidification des matériaux
  • localiser la fuite
  • préserver la canalisation pour expertise
  • informer les autres occupants en cas de réseau collectif
  • tester les tronçons concernés

Faut-il remplacer toute la canalisation ?

Pas systématiquement. La décision dépend de son âge, du matériau, de son état général, du nombre de défauts, de son accessibilité, du risque de nouvelles fuites, de la compatibilité avec le projet et du coût des ouvertures futures. Une réparation locale peut être insuffisante sur un réseau globalement dégradé.

Quels essais réaliser avant fermeture ?

  • mise en pression
  • contrôle d’étanchéité
  • mise en eau
  • essai d’écoulement
  • inspection caméra
  • contrôle des raccords
  • vérification des pentes
  • contrôle des organes de coupure

Malfaçon ancienne : comment la distinguer et la documenter ?

Qu’est-ce qu’une malfaçon ancienne ?

Il peut s’agir d’une réparation non conforme, d’une poutre mal appuyée, d’un réseau incorporé sans protection, d’une étanchéité discontinue, d’une ouverture réalisée sans renforcement, d’un carrelage posé sur un support instable, d’une isolation humide, d’un linteau insuffisant ou d’une canalisation encastrée fuyarde.

Pourquoi faut-il la distinguer des travaux actuels ?

Cette distinction permet de déterminer l’état antérieur, les conséquences des travaux nouveaux, les réparations indispensables, les responsabilités, le coût relevant du marché initial et le coût supplémentaire éventuel.

Comment conserver la preuve ?

Avant toute reprise, il faut photographier, filmer si utile, mesurer, localiser, conserver les matériaux déposés lorsque pertinent, inviter les personnes concernées à un constat, établir une note technique, dater les ouvertures et rapprocher la découverte des plans et factures anciennes. Celui qui réclame l’exécution d’une obligation doit pouvoir la prouver, tandis que celui qui affirme s’en être libéré doit justifier l’exécution correspondante. La conservation des constatations avant reprise est donc essentielle.

Une entreprise actuelle peut-elle masquer une malfaçon ancienne ?

Non. Elle doit la signaler lorsqu’elle est apparente et susceptible de compromettre ses travaux. Elle ne doit pas recouvrir, reboucher, enfermer, s’appuyer ou raccorder sur un ouvrage manifestement défectueux sans alerte ni décision.

Qui est responsable de la réparation ?

La réponse dépend notamment de l’auteur de la malfaçon, de la date des travaux, de l’existence d’une réception, des garanties, des prescriptions, de l’acquisition du bien, du contrat actuel, de l’obligation de conseil de l’entreprise et de la possibilité de détecter le défaut avant le marché. La seule découverte pendant le chantier actuel ne rend pas automatiquement l’entreprise actuelle responsable du défaut ancien.

Arrêt provisoire : comment le formaliser ?

Comment formaliser l’arrêt ?

L’instruction doit indiquer la zone concernée, le motif, les risques, les travaux interdits, les travaux pouvant continuer, les protections à maintenir, la personne chargée de la surveillance, les investigations attendues, la condition de reprise et la date de réexamen.

Exemple

Les travaux sont suspendus dans la salle d’eau du premier étage à compter du 6 août 2026, en raison de la découverte d’une humidité importante dans le plancher et d’un bois dégradé au droit du receveur. Toute fermeture ou remise en charge est interdite jusqu’à remise du diagnostic et de la solution de renforcement.

Qui peut ordonner l’arrêt ?

Selon les contrats et la nature du risque : l’entreprise elle-même pour protéger ses salariés, le maître d’œuvre, le maître d’ouvrage, le coordonnateur dans les limites de sa mission, le bureau d’études pour une phase soumise à validation ou une autorité compétente. L’entreprise ne doit pas attendre une instruction du maître d’ouvrage pour interrompre une opération présentant un danger immédiat pour ses salariés.

Que faire du planning ?

Il faut identifier les tâches directement arrêtées, les tâches dépendantes, les interventions pouvant être déplacées, le chemin critique, les délais d’investigation, les délais de commande et la nouvelle date prévisionnelle. L’arrêt local ne doit pas être utilisé pour justifier automatiquement le report de toutes les prestations.

Mesures conservatoires : de quoi s’agit-il ?

Une mesure conservatoire protège provisoirement les personnes, le bâtiment, les biens, les preuves et les ouvrages voisins, sans constituer nécessairement la réparation définitive.

Structure

  • étaiement
  • limitation des charges
  • balisage
  • surveillance des fissures
  • interdiction d’accès
  • protection contre les vibrations

Eau et humidité

  • fermeture d’une vanne
  • bâchage
  • pompage
  • ventilation
  • déshumidification
  • récupération de l’eau
  • protection des matériaux

Réseaux

  • mise hors tension
  • isolement
  • condamnation
  • protection mécanique
  • alerte de l’exploitant

Matériaux dangereux

  • confinement local
  • balisage
  • arrêt des circulations
  • nettoyage spécialisé
  • limitation d’accès

Une mesure conservatoire peut-elle être exécutée sans avenant ?

En cas d’urgence liée à la sécurité ou à la protection du bâtiment, certaines mesures doivent être prises immédiatement. Elles doivent néanmoins être proportionnées, documentées, chiffrées séparément, notifiées et suivies d’une décision sur la solution définitive. La prise d’une mesure urgente ne doit pas être interprétée comme l’acceptation automatique de tous les travaux de réparation proposés ensuite.

Qui contrôle les mesures ?

Selon le risque : entreprise, maître d’œuvre, bureau d’études, diagnostiqueur, coordonnateur, expert ou exploitant de réseau. Une mesure provisoire doit être surveillée et maintenue jusqu’à sa levée formelle.

Investigation : pourquoi précéder le devis définitif ?

Sans diagnostic suffisant, le chiffrage repose sur des hypothèses. Cela expose à de nouveaux avenants, une solution inadaptée, une sous-estimation, des démolitions inutiles, un traitement incomplet et une responsabilité mal attribuée.

Quelles investigations peuvent être envisagées ?

  • sondage destructif
  • endoscopie
  • prélèvement
  • analyse de laboratoire
  • mesure d’humidité
  • inspection caméra
  • essai de pression
  • recherche de fuite
  • radar
  • détection de réseaux
  • sondage géotechnique
  • calcul structurel
  • examen parasitaire
  • relevé topographique
  • essai de cohésion
  • carottage
  • dépose localisée

Qui définit le programme ?

Le programme doit être établi par le professionnel compétent en fonction de la question à résoudre. Pour un bois dégradé, on examine l’humidité, l’identification biologique, la section résiduelle, l’état des appuis et la cause de l’eau. Pour une fondation insuffisante, on examine les dimensions, le sol, les charges, les tassements et les fondations voisines. Pour une humidité, on examine la cause, la profondeur, l’extension, les matériaux affectés et les conditions de séchage.

Faut-il obtenir une autorisation avant les sondages ?

Oui lorsque les investigations détériorent un ouvrage, affectent la structure, traversent une étanchéité, touchent un réseau, concernent une partie commune ou peuvent libérer des substances dangereuses. Il faut préciser l’emplacement, le nombre, les dimensions, la méthode, les protections, la remise en état et la conservation des prélèvements.

Comment assurer le contradictoire ?

Pour un enjeu important, il est recommandé de convoquer les parties concernées, d’annoncer les sondages, de permettre les observations, de conserver les échantillons, de diffuser le rapport et d’enregistrer les désaccords.

Chiffrage : que doit-il comprendre ?

Un chiffrage d’imprévu ne doit pas se limiter à une ligne globale. Il doit distinguer les investigations (visites, sondages, analyses, études, rapports), les mesures conservatoires (étaiement, bâchage, assèchement, sécurisation, confinement), la dépose (démontage, démolition, évacuation, tri, déchets dangereux), la réparation principale (fourniture, main-d’œuvre, matériel, renforcement, traitement), les travaux induits (rebouchage, étanchéité, isolation, réseaux, carrelage, peinture, mobilier, nettoyage), les essais et contrôles (mise en pression, contrôle structurel, mesure d’humidité, analyse finale, mise en service) et l’incidence sur le délai (immobilisation, reprogrammation, prolongation des locations, accès supplémentaire, protection prolongée).

Faut-il demander plusieurs devis ?

Cela est utile lorsque la situation n’est pas urgente, que plusieurs techniques sont possibles, que le montant est important, que l’entreprise initiale n’est pas qualifiée ou que la responsabilité est contestée. Il faut comparer des périmètres identiques.

Un devis supplémentaire signifie-t-il que le coût est accepté ?

Non. Le devis doit être analysé, discuté, complété et accepté par écrit. Les contrats ne peuvent être modifiés que par accord mutuel. Pour un marché de construction à forfait relevant de l’article 1793 du Code civil, les changements et augmentations doivent en outre avoir été autorisés par écrit avec un prix convenu pour permettre une demande d’augmentation dans les conditions de ce texte.

L’imprévu est-il toujours à la charge du maître d’ouvrage ?

Non. Il faut distinguer la prestation réellement nouvelle, la prestation déjà nécessaire pour exécuter le marché, le défaut que l’entreprise aurait dû identifier, la conséquence d’une erreur de l’entreprise, l’état caché réellement imprévisible, la modification demandée par le maître d’ouvrage, l’insuffisance de conception et le risque contractuellement assumé. La réponse dépend du contrat, de la qualification du marché et des circonstances.

Responsabilité : pourquoi ne pas l’attribuer immédiatement ?

Une même découverte peut résulter de l’ancienneté du bâtiment, d’un vice caché, de travaux antérieurs, d’un défaut d’entretien, d’une erreur de conception, d’un diagnostic incomplet, d’un défaut de l’entreprise actuelle, d’une information non transmise ou d’une combinaison de plusieurs causes.

Quels critères analyser ?

  • documents disponibles avant le marché
  • ancienneté et nature du bâtiment
  • caractère visible ou caché
  • compétence de l’entreprise
  • obligation de vérification du support
  • études prévues
  • réserves émises
  • date de la découverte
  • comportement après la découverte
  • aggravation éventuelle
  • clauses sur les travaux imprévus
  • responsabilité de la conception
  • responsabilité d’un ancien intervenant

Quels grands cas distinguer ?

Un état caché réellement imprévisible peut relever d’une modification du programme, sous réserve du contrat et de l’analyse juridique. Un état décelable lors d’une visite normale peut révéler un manquement de l’entreprise ou du concepteur à son obligation de vérification ou de conseil. Une étude prévue mais non réalisée engage la personne qui devait la commander, la réaliser ou l’exploiter. Un dommage causé par les travaux actuels doit normalement être supporté par l’entreprise qui l’a provoqué. Une malfaçon ancienne aggravée par la poursuite des travaux peut donner lieu à une responsabilité partagée si l’entreprise actuelle a poursuivi malgré des signes d’alerte.

Le compte rendu décide-t-il juridiquement de la responsabilité ?

Non. Il peut enregistrer les faits, les déclarations, les positions, les mesures et les réserves. Il ne doit pas transformer une hypothèse en décision définitive. En cas d’inexécution contractuelle avérée, le Code civil prévoit notamment la suspension de l’obligation corrélative, l’exécution forcée, la réduction du prix, la résolution et la réparation du préjudice. Leur mise en œuvre dépend néanmoins de la situation et du formalisme applicable.

Pourquoi la bonne foi est-elle importante ?

Chaque partie doit transmettre les informations, signaler rapidement la découverte, ne pas masquer les faits, permettre les investigations, limiter l’aggravation et examiner raisonnablement les solutions. Les contrats doivent être négociés, formés et exécutés de bonne foi.

Décision écrite avant reprise

Pourquoi la reprise doit-elle être autorisée par écrit ?

Une reprise orale laisse incertain ce qui doit être réalisé, la solution choisie, le prix, le délai, l’entreprise responsable, les mesures provisoires, les contrôles, les garanties et la répartition des coûts.

Quel document utiliser ?

Selon le contrat : ordre de service, avenant, fiche de modification, instruction écrite, compte rendu expressément validé, plan révisé, note de calcul indicée ou protocole de reprise.

Que doit contenir la décision ?

Elle doit reprendre l’identification (chantier, zone, découverte, date, documents de constat), les investigations (études réalisées, résultats, limites, hypothèses restant à confirmer), la solution (travaux, matériaux, phasage, mesures de sécurité, contrôles, essais), les responsables (entreprise chargée de la dépose, entreprise chargée de la réparation, bureau d’études, contrôleur, responsable des finitions), les conditions financières (montant, prix unitaires, plus-value ou moins-value, taxes, travaux induits, modalités de paiement), le planning (date de reprise, durée, tâches affectées, nouvelle date d’achèvement) et les documents (plans, note de calcul, fiches techniques, avenant, autorisations, diagnostic amiante ou plomb).

Exemple de décision

À la suite de la découverte d’une dégradation des solives sous la salle d’eau, les travaux restent suspendus dans cette zone. La reprise est autorisée selon le plan structure STR-12 indice B et la note de calcul NC-07 du 6 août 2026. L’entreprise réalisera l’étaiement, la dépose des parties altérées et le renforcement prévu. Le montant forfaitaire accepté est celui de l’avenant AV-05. Aucun retrait d’étaiement ni fermeture du plafond ne sera réalisé avant contrôle du bureau d’études et levée écrite du point d’arrêt.

Peut-on reprendre avant l’accord financier ?

Uniquement pour les mesures urgentes indispensables à la sécurité, à l’arrêt d’une fuite, à la prévention d’un effondrement, à la protection des biens ou au confinement d’un risque sanitaire. La réparation définitive doit ensuite être contractualisée.

decision ecrite et validation avant la reprise des travaux

Fiche de gestion d’un imprévu

Une fiche de gestion permet de tracer chaque imprévu de sa découverte à sa clôture. Elle comprend :

Identification

  • numéro de l’imprévu
  • date
  • zone
  • lot
  • entreprise
  • auteur du signalement

Description

  • situation découverte
  • travaux en cours
  • documents initiaux
  • photographies
  • mesures
  • risques

Arrêt

  • zone arrêtée
  • date et heure
  • travaux autorisés
  • travaux interdits
  • protections

Investigations

  • spécialiste
  • méthode
  • date
  • résultat
  • limites

Solutions étudiées

  • solution 1
  • solution 2
  • avantages
  • risques
  • prix
  • délai

Décision

  • solution retenue
  • valideur technique
  • accord du maître d’ouvrage
  • avenant
  • plan
  • date de reprise

Contrôles

  • point d’arrêt
  • essai
  • photographie
  • procès-verbal
  • récolement

Tableau de traitement des principaux imprévus

Ce tableau récapitule, pour chaque type de découverte, la mesure immédiate, l’investigation et la condition de reprise :

DécouverteMesure immédiateInvestigationCondition de reprise
Réseau inconnuArrêt et balisageIdentification et détectionRéseau sécurisé et plan mis à jour
Structure différenteÉtaiement et arrêtSondage et nouveau calculNote et plan validés
Bois dégradéLimitation des chargesHumidité, parasites, section résiduelleCause traitée et renforcement validé
Humidité cachéeArrêt de fermetureRecherche de cause et mesuresSéchage et cause supprimée
Amiante suspectéArrêt sans manipulationRepérage et analyseProcédure adaptée et zone sécurisée
Plomb suspectéArrêt des travaux poussiéreuxDiagnostic et évaluation du risqueMode opératoire de prévention
Fondation insuffisanteArrêt de mise en chargeÉtude structure et solReprise en sous-œuvre validée
Support instableInterdiction de poseEssai ou sondageSupport réparé et accepté
Canalisation défectueuseIsolement du réseauEssai, caméra, recherche de fuiteRéparation testée
Malfaçon ancienneConservation du constatExpertise et analyse documentaireSolution et responsabilité examinées

Méthode complète étape par étape

La gestion d’un imprévu suit une méthode ordonnée, de l’arrêt sans aggravation jusqu’à la mise à jour du dossier final :

  1. Arrêter sans aggraver, en conservant la zone accessible.
  2. Sécuriser les personnes, les biens et les ouvrages.
  3. Constater par photographies, mesures, localisation et chronologie.
  4. Informer immédiatement les personnes compétentes.
  5. Distinguer urgence et réparation définitive, en ne réalisant que ce qui est nécessaire à la sécurité et à la conservation.
  6. Définir les investigations en faisant intervenir le spécialiste adapté.
  7. Conserver le contradictoire en invitant les parties concernées lorsque l’enjeu est important.
  8. Identifier la cause sans traiter uniquement la manifestation visible.
  9. Étudier plusieurs solutions lorsque cela est possible.
  10. Chiffrer l’ensemble en incluant études, travaux induits, essais et finitions.
  11. Analyser le contrat pour vérifier qui devait prévoir, étudier, fournir ou exécuter.
  12. Déterminer provisoirement la répartition sans confondre urgence et reconnaissance de responsabilité.
  13. Formaliser la décision avec un avenant ou une instruction adaptée.
  14. Mettre à jour le planning en identifiant les tâches affectées.
  15. Mettre à jour les études et plans avant l’exécution.
  16. Reprendre sous contrôle en respectant les points d’arrêt.
  17. Réaliser les essais pour vérifier l’efficacité de la réparation.
  18. Mettre à jour le dossier final en conservant la trace de l’imprévu et de son traitement.

Signaux d’alerte

Une vigilance particulière s’impose lorsque :

  • l’entreprise poursuit immédiatement après la découverte
  • la zone est rebouchée avant photographie
  • un réseau inconnu est coupé sans identification
  • une structure différente n’est pas signalée au bureau d’études
  • l’étaiement est retiré pour faciliter les sondages
  • un bois dégradé est recouvert après traitement superficiel
  • une paroi humide est refermée sans mesure
  • un matériau suspecté d’amiante est manipulé
  • le diagnostic existant ne couvre pas le périmètre des travaux
  • une peinture ancienne est poncée sans analyse du risque plomb
  • une fondation est renforcée sans étude du sol
  • un support friable reçoit directement une finition
  • une canalisation est réparée sans essai
  • une malfaçon ancienne est détruite avant constat
  • les mesures conservatoires sont confondues avec la réparation définitive
  • le devis est établi avant les investigations
  • le prix est accepté sans définir les travaux induits
  • la responsabilité est attribuée dans un simple compte rendu
  • les travaux reprennent sur ordre oral
  • les plans ne sont pas révisés

Quelles sont les principales erreurs à éviter ?

Les erreurs fréquentes consistent à :

  • banaliser la découverte
  • rechercher immédiatement la solution la moins chère
  • poursuivre pour ne pas retarder le planning
  • déposer l’ouvrage avant de conserver la preuve
  • conclure à l’amiante par la seule apparence
  • confondre CREP et diagnostic plomb adapté aux travaux
  • traiter l’humidité sans rechercher son origine
  • appliquer un produit de traitement sur un bois ayant perdu sa résistance
  • modifier la structure sans nouveau calcul
  • supposer qu’une fondation ancienne est suffisante
  • accepter un devis global non détaillé
  • attribuer automatiquement l’imprévu au maître d’ouvrage
  • attribuer automatiquement le défaut à l’entreprise actuelle
  • accepter oralement une plus-value
  • considérer une mesure d’urgence comme un accord sur la réparation
  • oublier les reprises de finition
  • ne pas mettre à jour le planning et les plans
  • fermer l’ouvrage sans contrôle final

Recommandations de Check my House

Recommandation 1 : arrêter avant de démonter davantage

La première priorité consiste à préserver la sécurité et la preuve.

Recommandation 2 : établir une fiche d’imprévu numérotée

Chaque découverte doit rester traçable jusqu’à sa clôture.

Recommandation 3 : séparer le constat de l’analyse des responsabilités

Le constat décrit les faits. La responsabilité nécessite une analyse contractuelle et technique.

Recommandation 4 : faire précéder le devis d’investigations suffisantes

Une réparation chiffrée sur des hypothèses incomplètes expose à de nouveaux surcoûts.

Recommandation 5 : distinguer mesures conservatoires et travaux définitifs

Les mesures urgentes protègent temporairement ; elles ne remplacent pas l’étude de la solution finale.

Recommandation 6 : ne pas reprendre sans documents actualisés

Les notes de calcul, plans, modes opératoires et diagnostics doivent être disponibles avant la reprise.

Recommandation 7 : contractualiser le prix et le délai

L’avenant doit intégrer les travaux principaux, les prestations induites, les essais et les finitions.

Recommandation 8 : contrôler avant fermeture

La réparation doit rester visible jusqu’à l’essai et à la levée du point d’arrêt.

À retenir

Un imprévu doit provoquer une réaction organisée et non une improvisation. La procédure doit comprendre l’arrêt local, la sécurisation, le constat, les investigations, le chiffrage, l’analyse des responsabilités, la décision écrite et le contrôle de la reprise.

Un réseau inconnu ne doit jamais être coupé ou déplacé avant identification. Une structure différente des plans impose la révision des hypothèses, des notes de calcul et des plans d’exécution.

Un bois dégradé doit être examiné pour déterminer la cause de l’humidité, la présence d’agents biologiques, la section saine restante et la nécessité d’un renforcement. Une humidité cachée ne doit pas être enfermée : la cause doit être traitée et le séchage contrôlé.

En présence d’un matériau susceptible de contenir de l’amiante, les travaux susceptibles de le dégrader doivent être arrêtés jusqu’à l’évaluation et aux investigations adaptées. Les interventions sur des peintures susceptibles de contenir du plomb doivent faire l’objet d’une évaluation spécifique du risque et de mesures de prévention contre les poussières.

Une fondation insuffisante, un support instable ou une canalisation défectueuse doivent être étudiés avant toute reprise ou fermeture. Une malfaçon ancienne doit être documentée avant sa dépose afin de distinguer l’état préexistant des dommages causés par les travaux actuels.

Le coût d’un imprévu n’est pas automatiquement supporté par le maître d’ouvrage ou par l’entreprise. Il dépend du contrat, des études prévues, du caractère visible ou caché, des obligations professionnelles et de la cause réelle. Enfin, aucun travail définitif ne doit reprendre sur la zone concernée tant que la solution, le prix, le délai, les responsabilités opérationnelles et les conditions de contrôle n’ont pas été formalisés par écrit.

Article rédigé par Laurent Hojan, fondateur de Check my house, cabinet d’expertise bâtiment, depuis 2019.

Contenu à visée informative. Dernière mise à jour le 6 août 2026

Pour approfondir le sujet, découvrez nos expertises dédiées : Suivi des travaux de renovation et Reception de travaux de renovation.

Besoin d’un accompagnement personnalisé pour votre projet ?

Nous contacter

Sources principales

  • Code du travail, articles L. 4121-1 et L. 4121-2, obligation d’adapter les mesures de prévention aux changements de circonstances et principes généraux de prévention.
  • Code du travail, article R. 4412-97, obligation de repérage de l’amiante adapté à la nature et au périmètre de l’opération.
  • Arrêté du 16 juillet 2019 relatif au repérage de l’amiante avant certaines opérations dans les immeubles bâtis, notamment investigations complémentaires au fur et à mesure de l’accessibilité des matériaux.
  • INRS, prévention des expositions professionnelles au plomb et interventions sur les peintures anciennes contenant du plomb.
  • Code civil, articles 1104 et 1193, exécution de bonne foi et modification du contrat par accord mutuel.
  • Code civil, article 1793, encadrement des augmentations de prix dans les marchés de construction à forfait entrant dans son champ d’application.
  • Code civil, articles 1217 et 1353, sanctions de l’inexécution et charge de la preuve.
  • OPPBTP, conduite à tenir en présence d’un réseau inconnu, endommagé ou positionné différemment des plans.
  • Agence Qualité Construction, diagnostic des ouvrages en bois et prévention des dégradations liées à l’eau, aux champignons et aux insectes.
  • Agence Qualité Construction, prévention et traitement des humidifications accidentelles et des risques de développement fongique pendant le chantier.

FAQ associées
