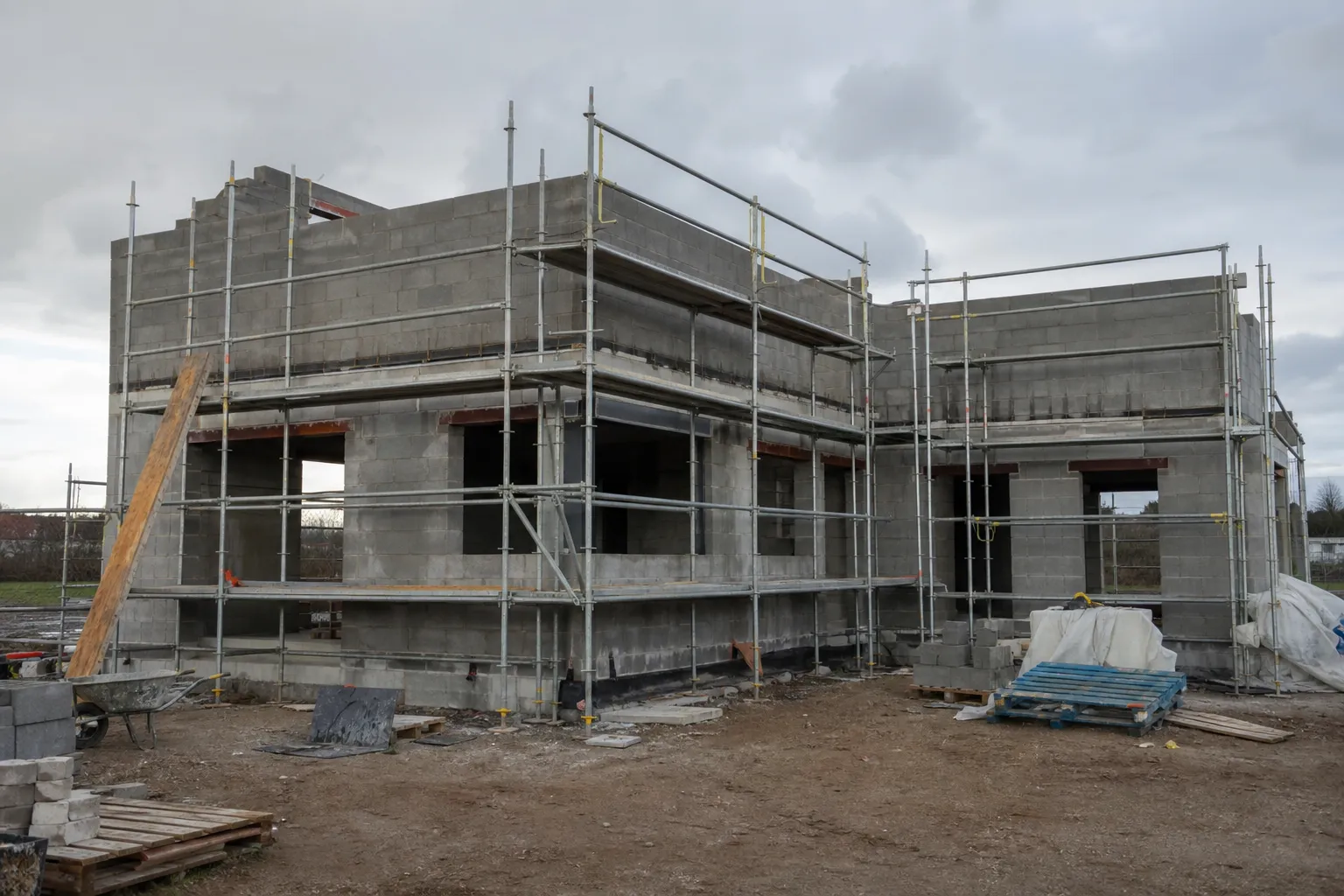

Ccmi retard livraison — Chantier de construction de maison individuelle en CCMI à l'arrêt illustrant un retard de livraison
Check my House 0 Comments

CCMI : que faire en cas de retard de livraison de votre maison ?

Article rédigé par Laurent Hojan, expert en bâtiment et construction, fondateur de Check my House.

Ccmi retard livraison : ce guide pratique vous explique l’essentiel, avec l’éclairage d’un expert en bâtiment indépendant.

Votre constructeur dépasse la date de livraison prévue au contrat et vous ne savez plus comment réagir ? Le retard de livraison est l’un des litiges les plus fréquents en contrat de construction de maison individuelle (CCMI). Nous faisons le point, étape par étape, pour vous aider à protéger vos intérêts et à faire valoir vos droits sereinement.

Ce que le CCMI prévoit en matière de délai

Le CCMI encadré par la loi du 19 décembre 1990 doit mentionner une date d’ouverture du chantier et un délai d’exécution. À ce délai s’ajoutent uniquement les causes légitimes de suspension prévues au contrat (intempéries, cas de force majeure, retard de paiement du maître d’ouvrage). En dehors de ces cas, le constructeur est tenu de respecter son engagement.

Les premières démarches face à un retard

  • Vérifiez la date contractuelle et le décompte des jours d’intempéries réellement justifiés.
  • Conservez tous les échanges écrits et constatez l’avancement réel du chantier.
  • Adressez une mise en demeure en recommandé rappelant le délai et les pénalités encourues.

Les pénalités de retard

Le contrat doit obligatoirement prévoir des pénalités de retard. Elles ne peuvent être inférieures à 1/3000e du prix convenu par jour de retard. Ce mécanisme protège le maître d’ouvrage et constitue un levier de négociation concret.

Pourquoi se faire accompagner

Un expert indépendant constate l’état d’avancement, qualifie le retard et chiffre votre préjudice. Cette analyse factuelle accélère souvent un règlement amiable et sécurise un éventuel recours.

Comment formaliser votre réclamation pour retard

Sur le terrain, nous constatons qu’un retard non documenté affaiblit considérablement votre position. La première étape consiste à reconstituer la chronologie précise du chantier : date contractuelle de livraison, avenants éventuels, jours d’intempéries réellement justifiés et périodes d’inactivité injustifiées. Cette base factuelle conditionne le calcul ultérieur des pénalités.

Lire cet article
Carrelage imitation marbre : Avantages et conseils pour un intérieur élégant

Nous recommandons toujours d’adresser au constructeur une mise en demeure par lettre recommandée avec accusé de réception. Ce courrier rappelle l’engagement contractuel, constate le dépassement et demande une reprise effective des travaux assortie d’un nouveau calendrier. Conservez l’ensemble des échanges : ils constituent les preuves sur lesquelles s’appuiera votre dossier.

Les pièces à rassembler

  • Le contrat de construction et ses annexes (notice descriptive, plans).
  • Les avenants signés et les ordres de service.
  • Les comptes rendus de chantier et les constats d’huissier éventuels.
  • Les justificatifs d’intempéries opposés par le constructeur.
  • L’ensemble des courriers et courriels échangés.

Le rôle de la garantie de livraison

Le CCMI s’accompagne obligatoirement d’une garantie de livraison à prix et délais convenus. En cas de défaillance avérée du constructeur, le garant peut prendre le relais pour financer l’achèvement de la maison et, dans certaines conditions, indemniser les pénalités de retard. Nous vous invitons à identifier le garant dès la signature : il devient un interlocuteur déterminant lorsque le chantier s’enlise.

Les erreurs fréquentes à éviter

Nous observons régulièrement des maîtres d’ouvrage qui acceptent verbalement des reports successifs sans rien écrire, ou qui versent un appel de fonds alors que l’étape correspondante n’est pas atteinte. Chaque concession non encadrée affaiblit votre droit à pénalités. À l’inverse, une réaction mesurée mais documentée préserve l’intégralité de vos recours.

Le cadre juridique du délai de livraison

Le CCMI relève des articles L. 231-1 et suivants du Code de la construction et de l’habitation. La date de livraison y est une mention obligatoire, au même titre que le prix. Ce caractère contractuel ferme est ce qui distingue le CCMI de contrats moins protecteurs. Le constructeur ne peut s’en affranchir qu’en justifiant de causes légitimes de suspension, limitativement définies.

Lire cet article
Choisir le bon revêtement de sol.

Les causes de suspension recevables

  • Les intempéries constatées selon les usages, entraînant l’arrêt effectif du chantier.
  • Les cas de force majeure, extérieurs et imprévisibles.
  • Le retard de paiement imputable au maître d’ouvrage.

Que faire si le retard se prolonge durablement

Lorsque le retard devient important et que le dialogue est rompu, plusieurs voies existent : la mise en jeu de la garantie de livraison, la saisine d’un médiateur de la consommation, ou l’action judiciaire. Nous recommandons de hiérarchiser ces démarches, de la plus amiable à la plus contentieuse, en documentant chaque étape. Un dossier solide accélère souvent un règlement amiable favorable.

Comment nous intervenons concrètement

Chez Check my House, nous constatons l’avancement réel, chiffrons le préjudice lié au retard et vous assistons dans la rédaction de vos courriers. Notre indépendance vis-à-vis du constructeur garantit une évaluation objective, opposable au constructeur comme au garant. Cet appui transforme un rapport de force déséquilibré en négociation maîtrisée.

Les points clés à retenir face à un retard de livraison

Un retard de livraison n’est jamais une fatalité en CCMI. Le contrat vous protège, à condition de réagir avec méthode et de documenter chaque étape. Nous résumons ici les réflexes essentiels que nous transmettons aux maîtres d’ouvrage que nous accompagnons sur le terrain.

  • Reconstituez précisément la chronologie et la date contractuelle de livraison.
  • Distinguez les suspensions légitimes des retards injustifiés.
  • Formalisez chaque demande par écrit, en recommandé avec accusé de réception.
  • Calculez vos pénalités et actualisez-les tant que le retard se poursuit.
  • Mobilisez la garantie de livraison en cas de défaillance avérée.
  • Faites-vous assister par un expert indépendant pour objectiver le dossier.
Lire cet article
Le permis de construire : une étape incontournable pour les grands projets de construction

En appliquant ces principes, vous transformez une situation subie en démarche maîtrisée. Notre rôle, chez Check my House, est de vous apporter l’expertise technique et l’indépendance nécessaires pour défendre efficacement vos intérêts.

Pour approfondir le cadre réglementaire, vous pouvez consulter le cadre du contrat de construction de maison individuelle (ANIL).

Questions fréquentes

Quelles causes de retard sont légitimes en CCMI ?

Seules les causes prévues par le contrat et la loi sont recevables : intempéries dûment justifiées, force majeure, ou retard de paiement imputable au maître d’ouvrage. Les autres retards ouvrent droit à pénalités.

À partir de quand puis-je réclamer des pénalités ?

Dès le dépassement de la date contractuelle de livraison, déduction faite des jours de suspension légitimes. Une mise en demeure formalise votre demande.

Le retard peut-il justifier l’annulation du contrat ?

Un retard important et persistant peut, selon les circonstances, fonder une résolution du contrat, mais cette voie suppose une analyse juridique précise de votre dossier.

Besoin d’un avis d’expert indépendant sur votre situation ?

Être accompagné sur mon CCMIDemander un devis gratuit

À propos de l’auteur

Laurent Hojan est expert en bâtiment et construction et fondateur de Check my House. Sur le terrain partout en France, notre équipe accompagne les particuliers en toute indépendance pour faire constater les désordres, sécuriser leurs réceptions de travaux et défendre leurs intérêts.


Ccmi retard livraison : ce qu’il faut retenir

Pour résumer, bien anticiper la question de ccmi retard livraison vous permet de protéger vos intérêts et d’aborder chaque étape avec sérénité, idéalement accompagné d’un expert indépendant.

Paramètres de confidentialité
Nous utilisons des cookies pour améliorer votre expérience sur notre site web. Nous utilisons aussi du contenu et des scripts de tiers qui pourraient utiliser des technologies de traçage. Vous pouvez donner votre consentement de manière sélective ci-dessous pour autoriser ces intégrations tierces. Pour une information complète à propos des cookies que nous utilisons et des données collectées, nous vous invitons à consulter notre Politique de confidentialité
